1.

No gerenciamento do escopo de um empreendimento, a decomposição hierárquica orientada às entregas do trabalho a ser executado pela equipe para atingir os objetivos do projeto é conhecida como estrutura analítica do projeto (EAP).

a)

Verdadeiro

b)

Falso

2.

Para analisar o andamento de uma obra ao longo do tempo, torna-se necessário estabelecer uma unidade padrão para diferentes serviços. É possível proceder tal análise por meio de medidas de custo (dinheiro) e por meio do trabalho executado (homem-hora), por exemplo. A curva que representa tal comportamento se assemelha à curva de Gauss. Considerando a curva acumulada da curva de Gauss, obtém-se uma curva S. Acerca da curva S, é correto afirmar que

a)

não apresenta um valor máximo.

b)

a curva S de trabalho é idêntica à curva S de custo.

c)

não pode ser apresentada na forma de porcentagem.

d)

a curva S de custos é unicamente financeira, não estando associada às condições de pagamento.

3.

Supondo que a construtora responsável pela execução de uma obra pública, após a data-base para correção dos valores contratuais de acordo com o índice previsto em contrato, tenha formalizado o pleito de tal correção, julgue o item a seguir, a respeito dessa questão contratual.

Nessa situação, é admitida a adoção de índices específicos ou setoriais para a correção dos valores contratuais.

a)

Verdadeiro

b)

Falso

4.

Durante a execução de uma obra orçada em 10 milhões de reais e prevista para ser executada em 10 meses, as variáveis de valor agregado do quinto mês se apresentaram conforme a seguir.

A partir dessa situação hipotética, pode-se dizer que a obra encontra-se com um mês de atraso.

a)

Veradeiro

b)

Falso

5.

Durante a execução de uma obra orçada em 10 milhões de reais e prevista para ser executada em 10 meses, as variáveis de valor agregado do quinto mês se apresentaram conforme a seguir.

A partir dessa situação hipotética, pode-se dizer que o VA de 5 milhões de reais corresponde à quantidade de serviços executados e medidos no boletim de medição do quinto mês de execução da obra.

a)

Veradeiro

b)

Falso

6.

O BDI é uma taxa acrescida aos custos diretos de uma obra com a finalidade de contemplar os custos indiretos associados à execução dos trabalhos. Esta taxa depende de variáveis como o tipo, o prazo e o local da obra e considera

a)

o custo de instalação do canteiro de obras.

b)

a administração local da obra.

c)

os encargos sociais da mão de obra contratada.

d)

a administração central da construtora responsável pela obra.

e)

o custo de manutenção do canteiro de obras.

7.

Em orçamento de obras, o detalhamento de alguns itens é essencial, principalmente aqueles utilizados no referencial de licitação. A imagem ilustra a típica composição do(a):

a)

BDI

b)

Custo Direto

c)

Custo Unitário

d)

Preço de venda

8.

Julgue as afirmativas abaixo como (V) VERDADEIRAS e (F) FALSAS.

( ) A Curva ABC aponta os itens de maior peso econômico de uma obra, permitindo negociações de compra de materiais de forma mais objetiva e proveitosa.

( ) A composição de custo unitário baseia-se na decomposição em partes do produto a executar, com premissa da existência de proporcionalidade entre custo e quantidade produzida.

( ) O BDI incorpora o valor dos custos diretos e o lucro (bonificação) da empresa construtora.

( ) Os custos relativos a encargos sociais são calculados como uma porcentagem que incide apenas sobre o custo de mão de obra.

a)

F – F – V – F

b)

V – F – V – F

c)

F – F – F – V

d)

V – V – F – V

e)

V – V – V – F

9.

A utilização da metodologia Curva ABC na construção civil tem proporcionado muitos ganhos na gestão da obra. Dentre as vantagens citadas a seguir, assinale a alternativa em que a Curva ABC não corresponde a melhor estratégia no controle:

a)

de insumos.

b)

da redução de custos.

c)

dos prazos de execução da obra.

d)

orçamentário.

10.

Com relação ao uso de referenciais de preços, o custo global de obras e serviços de engenharia deve ser obtido a partir de custos unitários de insumos ou serviços menores ou iguais à mediana de seus correspondentes ao ...(1)..., no caso de construção civil em geral, ou na tabela do ...(2)..., no caso de obras e serviços rodoviários.

Assinale a alternativa que completa corretamente as lacunas numeradas do texto.

a)

TCPO (Tabela de Composições e Preços para Orçamentos) • (2) CUB (Custo Unitário Básico)

b)

(1) Sinapi (Sistema Nacional de Pesquisa de Custos e Índices da Construção Civil) • (2) SCO.NET (Sistema de Custos e Orçamentos)

c)

(1) Sinapi (Sistema Nacional de Pesquisa de Custos e Índices da Construção Civil) • (2) Sicro (Sistema de Custos de Obras Rodoviárias)

d)

(1) CUB (Custo Unitário Básico) • (2) SPMM (Sistema de Preços Máximos e Mínimos)

11.

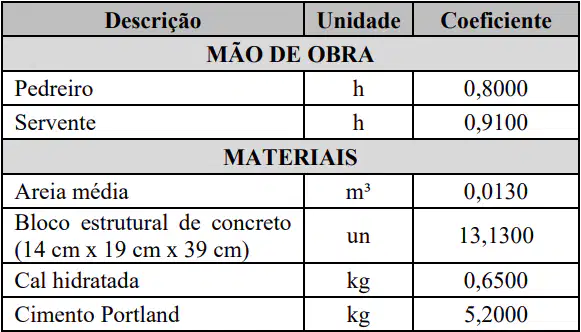

A tabela apresentada indica a composição de insumos por m² de alvenaria estrutural para determinada obra.

Considerando-se 20% de perdas e admitindo-se a utilização de sacos de cimento de 50 kg, quantos sacos de cimento serão necessários para executar 50 m² de alvenaria estrutural?

a)

3

b)

4

c)

5

d)

6

e)

7

12.

Faz parte dos Custos Diretos Alocáveis de uma obra:

a)

Anuidade do CREA do Engenheiro(a) fiscal

b)

Cimento

c)

Câmeras de segurança do escritório central

d)

Aluguel de betoneira

13.

Com relação à execução de obras de engenharia e à Anotação de Responsabilidade Técnica (ART) dessas obras, deve-se considerar o seguinte:

a)

os contratos verbais para execução de obras ou prestação de quaisquer serviços profissionais, referentes à engenharia, arquitetura e agronomia, são dispensados da ART.

b)

o acervo técnico do profissional compreende toda a experiência por ele adquirida ao longo de sua vida profissional, mesmo sendo incompatível com suas atribuições profissionais.

c)

a presença em contrato de atividades técnicas que serão desenvolvidas por vários profissionais, às vezes até de modalidades distintas, requer que cada profissional faça anotação na sua ART do(s) código(s) que corresponde(m) à(s) atividade(s) técnica(s) sob sua responsabilidade.

d)

o acervo técnico de uma pessoa jurídica é representado pelos acervos técnicos dos profissionais do seu quadro técnico e de seus consultores técnicos, devidamente contratados. O acervo técnico de uma pessoa jurídica é independente da alteração do acervo técnico do seu quadro de profissionais e consultores.

14.

Em razão de chuvas excepcionais que ocorreram durante a execução de uma obra pública pela construtora à qual foi adjudicado o respectivo contrato, as quais impactaram diretamente os serviços previstos para o período, a administração pública aceitou a justificativa de atraso apresentada pela contratada; porém, negou a esta o pedido de acréscimo remuneratório, alegando que tal negativa contribuiria para minimizar o prejuízo causado à administração pelo atraso da obra.

Em casos semelhantes, todos os aumentos dos custos relativos à obra são de responsabilidade exclusiva da contratada, razão por que foi lícita a recusa da administração pública relativamente ao pedido de acréscimo remuneratório com fundamento na preservação do interesse público.

a)

Certo

b)

Errado

15.

No processo de execução de uma obra, existem custos variáveis e custos fixos.

Sobre a relação tempo-custo para a implantação de empreendimentos, assinale a alternativa INCORRETA.

a)

Há um prazo ótimo para a execução do empreendimento no qual o custo de execução é mínimo.

b)

A aceleração da obra a partir desse prazo ótimo de execução causa um decréscimo no seu custo.

c)

A diminuição do prazo de execução de uma tarefa traz economia aos custos fixos da obra.

d)

A execução de uma obra em menor prazo pode ensejar a necessidade de mobilização de maior contingente de mão de obra ou de equipamentos para a consecução dos serviços.

16.

O gestor público e o auditor de obras devem conhecer os principais sistemas referenciais de preços da administração pública, os quais serão a fonte de preços paradigmas a serem utilizados na elaboração e na análise de orçamentos.

São os principais sistemas referenciais de preços da administração pública, EXCETO:

a)

TCPO (Tabelas de Composições de Preços para Orçamentos) da PINI.

b)

Sinapi (Sistema Nacional de Pesquisas de Custos e Índices da Construção Civil) da CEF/IBGE.

c)

Sicro 2 (Sistema de Custos Rodoviários) do DNIT.

d)

Tabela DNOS, mantida pelo Departamento Nacional de Obras contra as Secas.

17.

Uma obra de engenharia foi dividida em 5 etapas independentes e duração de 5 meses, conforme o cronograma mostrado. Em relação ao custo total, a medição acumulada ao final do segundo mês corresponde ao percentual de:

a)

26%

b)

30%

c)

45%

d)

50%

18.

O percentual de ISS que deverá compor o BDI tem de ser definido de acordo com a legislação municipal do local onde ficará a sede da empresa construtora, independentemente da cidade onde será prestado o serviço.

a)

Verdadeiro

b)

Falso

19.

No orçamento da construção de uma edificação, são apresentados os custos diretos (R$ 655.000,00), os custos indiretos (R$ 45.000,00), os custos da administração central (R$ 3.000,00) e o preço de venda (R$ 950.000,00). Se a construtora estima que os impostos sobre o preço de venda são 10%, então o lucro estimado é igual a

a)

R$ 95.000,00.

b)

R$ 118.750,00.

c)

R$ 144.400,00.

d)

R$ 152.000,00.

20.

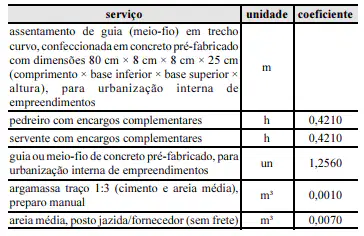

A tabela precedente apresenta uma composição do SINAPI para o serviço de assentamento de guia (meio-fio) em trecho curvo, confeccionada em concreto pré-fabricado. A única diferença entre a composição desse serviço e o do assentamento de guia (meio-fio) em trecho reto são os coeficientes de pedreiro e servente, que passam a ser de 0,3320 cada. Tendo como referência as informações apresentadas, julgue o item que se segue.

Para ajustar corretamente a composição do assentamento de guia em trecho reto, os seus coeficientes de argamassa e areia também deveriam ser reduzidos, proporcionalmente à redução de pedreiro e servente.

a)

Certo

b)

Errado

21.

Na medição de um serviço de pintura, cujo contrato foi por empreitada por preço unitário, o fiscal descontou todas as aberturas da área a ser pintada — algumas com dimensões de até 0,7 m² e outras superiores a 2 m² —, o que foi questionado pela contratada. Por outro lado, a empresa de pintura pleiteou um acréscimo de valor, alegando que a produtividade real da mão de obra alocada no serviço foi inferior à prevista em sua composição de custos unitários do orçamento de referência (SINAPI), gerando a necessidade de contratar mais pintores para concluir a empreitada no prazo.

Nessa situação hipotética, se houve menor produtividade real, o coeficiente de produtividade da mão de obra alocada no serviço é menor do que o coeficiente previsto na ficha de composição de custos unitários do SINAPI.

a)

Certo

b)

Errado

22.

O planejamento da construção de um galpão comercial seguiu o cronograma PERT-CPM a seguir, no qual as atividades estão indicadas por letras, seguidas da duração, em semanas. Devido ao atraso de 2 semanas para iniciar a atividade A e ao atraso de 1 semana na entrega de materiais para executar a atividade E, conclui-se que a obra:

a)

atrasará 3 semanas.

b)

será entregue em 20 semanas

c)

atrasará 2 semanas.

d)

será entregue em 24 semanas.

e)

atrasará 1 semana.
