1.

Berikut ini merupakan tahapan Execution Planning, kecuali.....

a)

Work Orders

b)

Purchase Orders

c)

Rescheduling

d)

Material Requirements Planning

2.

Proses yang bertujuan menentukan saat yang tepat untuk melakukan pemesanan dalam memenuhi kebutuhan bersih adalah.....

a)

Netting

b)

Lotting

c)

Offsetting

d)

Exploding

3.

Dari tabel MRP berikut,

jika diketahui Lot Size sebanyak 20,

tentukan nilai Planned Order Releases di periode ke-3!

a)

50

b)

40

c)

30

d)

20

4.

Dari tabel MRP berikut,

jika diketahui Lot Size bertipe L4L,

tentukan nilai Projected on Hand pada periode ke-2!

a)

25

b)

35

c)

45

d)

55

5.

Material yang telah dipesan termasuk dalam pengertian.....

a)

Scheduled Receipt

b)

Gross Requirement

c)

Projected on Hand

d)

Net Requirement

6.

Jumlah item/barang yang telah disediakan dan kapan akan diproses termasuk dalam pengertian.....

a)

Scheduled Receipt

b)

Projected on Hand

c)

Gross Requirement

d)

Net Requirement

7.

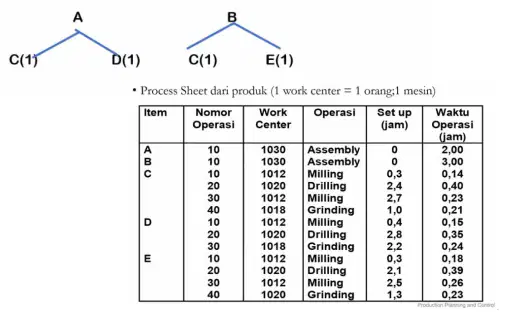

Rivet termasuk dalam Bill of Material pada level.....

a)

0

b)

1

c)

2

d)

3

8.

Berikut ini termasuk beberapa tipe penentuan Lot Sizing, kecuali.....

a)

Least Total Cost

b)

Least Unit Cost

c)

Gold-Meal Heuristic

d)

Silver-Meal Heuristic

9.

Hitung nilai EOQ!

a)

136

b)

137

c)

138

d)

139

10.

Untuk menghitung dan mengukur kapasitas yang tersedia, harus diketahui salah satunya adalah.....

a)

Waktu Baku

b)

Waktu Tunda

c)

Efisiensi

d)

Efektivitas

11.

Yang tidak termasuk dalam pengertian kapasitas untuk kapabilitas dari konsep APICS (Association of Purchasing and Inventory Control Society) adalah.....

a)

Pekerja

b)

Uang

c)

Mesin

d)

Pusat Kerja

12.

Sesuai dengan kondisi grafik, C1 termasuk dalam jenis kapasitas.....

a)

Practical Capacity

b)

Theoritical Capacity

c)

Demonstrated Capacity

d)

Effective Capacity

13.

Hitung nilai Theoritical Capacity!

a)

672 jam/minggu

b)

662 jam/minggu

c)

652 jam/minggu

d)

642 jam/minggu

14.

Hitung nilai Effective Capacity!

a)

133,8 jam/minggu

b)

134,8 jam/minggu

c)

135,8 jam/minggu

d)

136,8 jam/minggu

15.

Hitung nilai Demostrated Capacity!

a)

119 jam/minggu

b)

120 jam/minggu

c)

121 jam/minggu

d)

122 jam/minggu

16.

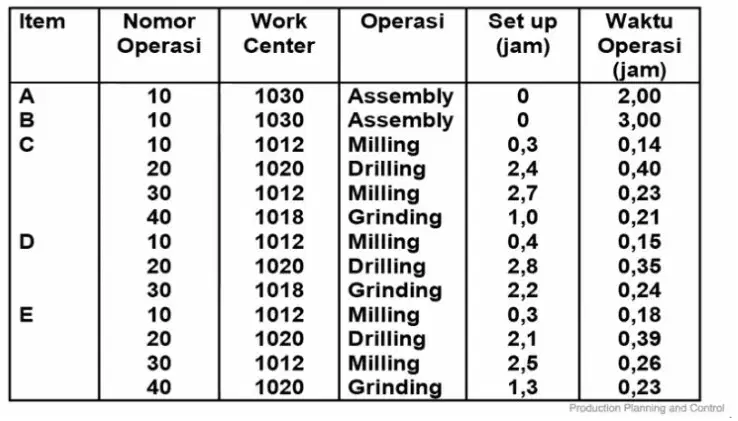

Jika EOQ untuk item A,B,C,D,E adalah 15,10,25,20,30;

Hitung nilai WSO item C pada work center Drilling!

a)

0,53

b)

0,50

c)

0,49

d)

0,46

17.

Jika EOQ untuk item A,B,C,D,E adalah 15,10,25,20,30;

Hitung nilai WSO item E pada work center Grinding!

a)

0,29

b)

0,35

c)

0,25

d)

0,27

18.

Jika EOQ untuk item A,B,C,D,E adalah 15,10,25,20,30;

Hitung nilai WSO group produk B pada work center 1012 Milling!

a)

1,01

b)

1,02

c)

1,03

d)

1,04

19.

Jika EOQ untuk item A,B,C,D,E adalah 15,10,25,20,30;

Hitung nilai WSO group produk A pada work center 1020 Drilling!

a)

0,99

b)

0,98

c)

0,97

d)

0,96

20.

Hierarki tertinggi dalam Capacity Planning adalah.....

a)

Input/Output Control

b)

Capacity Requirements Plan

c)

Rough-Cut Capacity Plan

d)

Resource Requirements Plan

21.

Hierarki terendah dalam Production Planning adalah.....

a)

Master Production Schedule

b)

Material Requirements Plan

c)

Shop Floor Schedule

d)

Aggregate Production Plan

22.

Teknik yang bisa digunakan dalam RCCP, kecuali.....

a)

Capacity Planning using Overall Factor (CPOF)

b)

Critical Path Method (CPM)

c)

Bill of Labour Approach (BOLA)

d)

Resource Profile Approach (RPA)

23.

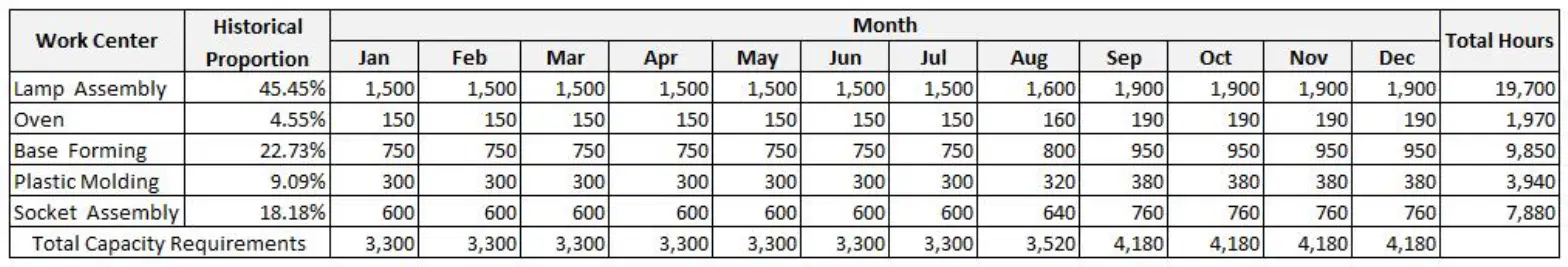

Jika total waktu perakitan lampu selama 0,22 jam;

hitung nilai Total Capacity Requirements pada bulan Februari!

a)

3300

b)

3520

c)

4180

d)

4500

24.

Hitung nilai Historical Proportion for Oven!

a)

4,55

b)

0,455

c)

0,0455

d)

0,00455

25.

Beberapa kegunaan RCCP yang bermanfaat bagi perusahaan, kecuali.....

a)

Untuk mengatur jual beli produk dengan keseimbangan Supply and Demand

b)

Untuk menggambarkan view/gambaran ke depan dalam kebutuhan kapasitas, sehingga rencana tersebut dapat divalidasi

c)

Untuk mengatur perubahan sebagai akibat dari perubahan

pasar dan kondisi manufaktur

d)

Untuk mengkoneksikan cara perusahaan untuk beroperasi dengan sumber daya yang ada

26.

Metode yang mempertimbangan Lead-Time Offset adalah.....

a)

Critical Path Method (CPM)

b)

Capacity Planning Using Overall Factors (CPOF)

c)

Bill of Labour (BOLA)

d)

Resource Profile Approach (RPA)

27.

Yang tidak termasuk dalam alternatif meningkatkan kapasitas adalah.....

a)

Overtime

b)

Reducing Worker

c)

Subcontracting

d)

Alternating Routing

28.

Tingkatan Capacity Planning yang sejajar dari Rough Cut Capacity Planning (RCCP) adalah.....

a)

Production Activity Control

b)

Material Requirements Planning

c)

Production Planning

d)

Master Production Schedule

29.

Output dari Capacity Requirement Planning adalah.....

a)

Capacity Requirement Planning Reports

b)

Routing Data

c)

Work Center Data

d)

Planned Orders

30.

Hitung jumlah quantity dari part 121!

a)

1

b)

2

c)

6

d)

10

31.

Setelah dilakukan urutan sesuai SPT, nomor job yang memiliki beban maksimum adalah.....

a)

2

b)

3

c)

4

d)

5

32.

Setelah dilakukan urutan sesuai SPT, nomor job yang memiliki beban minimum adalah.....

a)

3

b)

4

c)

5

d)

6

33.

Hitung nilai makespan pada mesin 2!

a)

10

b)

12

c)

15

d)

18

34.

Hitung nilai makespan pada mesin 3!

a)

15

b)

12

c)

10

d)

18

35.

Penjadwalan untuk flow shop dengan jumlah m mesin dapat menggunakan algoritma.....

a)

Campbell, Dudek dan Smith (CDS)

b)

Johnson

c)

Gantt Chart

d)

Makespan

36.

Problem utama pada penjadwalan produksi adalah.....

a)

Tidak stabilnya manajemen perusahaan

b)

Metode produksi yang tidak cocok

c)

Lingkungan yang tidak mendukung

d)

Keterbatasan sumber daya

37.

Kriteria penjadwalan job shop adalah.....

a)

Rata-rata makespan

b)

Optimasi makespan

c)

Maksimasi makespan

d)

Minimasi makespan

38.

Urutan proses dari setiap job tidak dalam satu pola termasuk dalam jenis penjadwalan.....

a)

Flow shop

b)

Job shop

c)

Single machine

d)

Parallel machine

39.

Gambar berikut termasuk tipe penjadwalan.....

a)

Project shop

b)

Flow shop

c)

Job shop

d)

Business shop

40.

Hitung nilai makespan dengan kondisi jadwal non delay!

a)

8

b)

7

c)

6

d)

5

41.

Hitung nilai makespan dengan kondisi jadwal aktif (delay)!

a)

6

b)

7

c)

8

d)

9

42.

Hitung nilai makespan dengan kondisi kombinasi urutan proses!

a)

12

b)

14

c)

16

d)

18

43.

Kateogori penjadwalan yang terkecil adalah.....

a)

Aktif

b)

Semi aktif

c)

Non delay

d)

Semi delay

44.

Tipe aliran kerja yang sifatnya unidirectional adalah.....

a)

Single machine

b)

Parallel machine

c)

Job shop

d)

Flow shop

45.

Input dari job shop scheduliing adalah.....

a)

Uncompleted jobs

b)

In process jobs

c)

Completed jobs

d)

Wasted jobs

46.

Hitung nilai Mean Flow Time!

a)

52,6

b)

53,6

c)

54,6

d)

55,6

47.

Hitung nilai Average Tardiness!

a)

5,6

b)

6,6

c)

7,6

d)

8,6

48.

Hitung nilai Number of Tardy Jobs!

a)

4

b)

3

c)

2

d)

1

49.

Gambar berikut termasuk dalam layout.....

a)

Business shop

b)

Project shop

c)

Job shop

d)

Flow shop

50.

Outsourcing dapat dilakukan setelah melalui tahap.....

a)

Inventory master file

b)

Order pembelian

c)

Jadwal produksi

d)

Penjadwalan ulang
