EGZAMIN POTWIERDZAJĄCY KWALIFIKACJE W ZAWODZIE 20

Total questions: 36

Worksheet time: 18mins

Name
Class
Date
1.

Na podstawie rzutu i przekroju wykopu szerokoprzestrzennego określ, wymiary tego wykopu na poziomie terenu, jeżeli nachylenie wszystkich skarp wynosi 1:1,5.

a)

a = 11,0 m; b = 13,0 m

b)

a = 16,0 m; b = 18,0 m

c)

a = 21,0 m; b = 23,0 m

d)

a = 26,0 m; b = 28,0 m

2.

Informacje dotyczące miejsca składowania materiałów budowlanych na terenie budowy zawarte są

a)

w planie zagospodarowania terenu budowy.

b)

w miejscowym planie zagospodarowania terenu.

c)

w decyzji o warunkach zabudowy i zagospodarowania terenu.

3.

Na podstawie zamieszczonego fragmentu rozporządzenia określ, który wykop o ścianach pionowych może być wykonany bez umocnień, jeżeli grunt jest zwarty, teren przy wykopie w pasie o szerokości równej jego głębokości nie jest obciążony, a wyniki badań gruntu i dokumentacja geologiczno-inżynierska nie pozwalają na zwiększenie bezpiecznej głębokości.

a)

Wykop o głębokości 0,75 m

b)

Wykop o głębokości 1,50 m

c)

Wykop o głębokości 2,00 m

d)

Wykop o głębokości 3,00 m

4.

Przedstawiona na rysunku maszyna budowlana to

a)

koparka gąsienicowa

b)

spycharka gąsienicowa

c)

walec drogowy dwubębnowy

d)

walec drogowy jednobębnowy

5.

Maszyna budowlana przeznaczona do wyrównywania terenu metodą skrawania gruntu i przesuwania urobku w miejsca wymagające uzupełnienia to

a)

koparka

b)

zrywarka

c)

równiarka

d)

ładowarka

6.

Na podstawie danych zawartych we fragmencie tablicy z KNR określ, ile koparek gąsienicowych o pojemności łyżki 0,25 m3 potrzeba do odspojenia i załadownia 500 m3 gruntu kategorii III w ciągu dwóch 8-godzinnych zmian.

a)

1 koparka

b)

3 koparki

c)

5 koparek

d)

7 koparek

7.

Na podstawie zamieszczonego harmonogramu robót określ, którą metodą pracy będą wykonywane zaplanowane roboty ziemne.

a)

Metodą równoczesnego wykonania.

b)

Metodą kolejnego wykonania.

c)

Metodą pracy równomiernej.

d)

Metodą pracy potokowej.

8.

Przedstawione na rysunku urządzenie, umożliwiające pomiar różnicy wysokości pomiędzy punktami terenowymi, to

a)

niwelator.

b)

tachimetr.

c)

dalmierz.

d)

teodolit.

9.

Na podstawie fragmentu rzutu kondygnacji określ szerokość otworu okiennego w świetle węgarków w pokoju o powierzchni 24,8 m2.

a)

135 cm

b)

195 cm

c)

200 cm

d)

240 cm

10.

Przedstawiony na rysunku element konstrukcyjny nadproża to

a)

monolityczna belka typu U.

b)

prefabrykowana belka typu L.

c)

monolityczna belka zespolona.

d)

prefabrykowana belka zespolona.

11.

Na rysunku przedstawiono połączenie

a)

śrubowe doczołowe.

b)

śrubowe nakładkowe.

c)

nitowane zakładkowe.

d)

nitowane nakładkowe.

12.

Do zagęszczania mieszanki betonowej w płytach stropowych wykonywanych w warunkach budowy należy użyć

a)

stołu wibracyjnego.

b)

walców prasujących.

c)

wibratora przyczepnego.

d)

wibratora powierzchniowego.

13.

Transport mieszanki betonowej z użyciem przedstawionego na rysunku zasobnika z lejem spustowym wymaga zastosowania

a)

pompy do betonu.

b)

żurawia budowlanego.

c)

wyciągu budowlanego.

d)

przenośnika taśmowego.

14.

Na podstawie danych zawartych we fragmencie tablicy z KNR oblicz, ile pustaków Porotherm 44 EKO+ należy zakupić do wymurowania ściany o powierzchni 146 m2 i grubości 44 cm w budynku czterokondygnacyjnym. Liczbę pustaków należy zaokrąglić do pełnych sztuk.

a)

A.1048 szt.

b)

B. 1049 szt.

c)

C. 2382 szt.

d)

D. 2383 szt.

15.

Wskaź prawidłową, zgodną z technologią, kolejność wykonania monolitycznej żelbetowej stopy fundamentowej.

a)

Wykonanie wykopu → ułożenie zbrojenia → betonowanie → ustawienie deskowania.

b)

Wykonanie wykopu → ustawienie deskowania → ułożenie zbrojenia → betonowanie.

c)

Ustawienie deskowania → wykonanie wykopu → ułożenie zbrojenia → betonowanie.

d)

Ustawienie deskowania → wykonanie wykopu → betonowanie → ułożenie zbrojenia.

16.

Zgodnie z harmonogramem robót zaplanowano wykonanie 100 m2 stropu DZ-3 w ciągu dwóch 8-godzinnych dni roboczych. Oblicz, ilu cieśli należy skierować do pracy, jeżeli zgodnie z KNR 2-02 norma pracy cieśli przy wykonywaniu tego stropu wynosi 0,3359 r-g/m2.

a)

2 cieśli

b)

3 cieśli

c)

4 cieśli

d)

5 cieśli

17.

Remont modernizacyjny wykonywany jest w celu

a)

usunięcia niewielkich uszkodzeń powstałych podczas eksploatacji obiektu

b)

przywrócenia pierwotnego stanu obiektu budowlanego

c)

zabezpieczenia elementów obiektu przed niszczeniem

d)

podwyższenia standardu obiektu budowlanego

18.

Na podstawie danych zamieszczonych w tabeli oszacuj stopień zużycia technicznego wybudowanej 20 lat temu, nigdy nie remontowanej, murowanej kotłowni.

a)

20%

b)

30%

c)

40%

d)

50%

19.

Podczas inwentaryzacji obiektu budowlanego przeznaczonego do remontu nie sporządza się

a)

opisu technicznego tego obiektu

b)

harmonogramu robót remontowych

c)

zestawienia powierzchni użytkowej

d)

rzutów poszczególnych kondygnacji

20.

Książkę obiektu budowlanego należy założyć i prowadzić systematycznie od dnia

a)

rozpoczęcia budowy

b)

uzyskania pozwolenia na budowę

c)

rozpoczęcia organizacji terenu budowy

d)

przekazania obiektu budowlanego do użytkowania

21.

Naprawa murowanej ściany z cegły, w której wzdłuż spoin występują pojedyncze rysy szerokości do 4 mm i pęknięcia niezagrażające stateczności konstrukcji, polegać będzie na

a)

torkretowaniu spękanej ściany mieszanką betonową

b)

rozebraniu spękanej ściany i ponownym jej wymurowaniu

c)

oczyszczeniu powierzchni ściany, poszerzeniu pęknięć, wypełnieniu ich zapraw

d)

wykuciu w ścianie bruzd prostopadle do kierunku rys, umieszczeniu stalowych prętów

i zabetonowani

22.

Które materiały należy zapewnić do ocieplenia ścian zewnętrznych budynku metodą lekką-mokrą?

a)

Papę asfaltową na tekturze, gwoździe papowe, geosiatkę, farbę silikatową.

b)

Płyty z wełny mineralnej, profile ze stali ocynkowanej, łączniki, blachę fałdową.

c)

Płyty styropianowe, zaprawę klejącą, siatkę z włókna szklanego, tynk cienkowarstwowy.

d)

Płyty styropianowe, zaprawa klejąca, siatka z prętów stalowych, tynk cementowo-wapienny.

23.

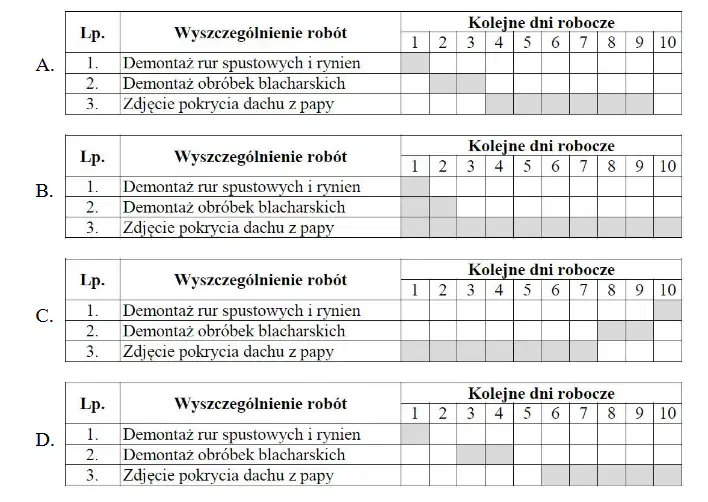

Z którego harmonogramu wynika, że roboty remontowe dachu będą prowadzone metodą równoległego wykonywania?

a)

A

b)

B

c)

C

d)

D

24.

Na rysunku przedstawiono przyrząd pomiarowy stosowany między innymi do kontrolowania

a)

grubości warstwy tynku.

b)

przyczepności tynku do podłoża.

c)

odchylenia otynkowanej powierzchni od płaszczyzny.

d)

odchylenia przecinających się otynkowanych płaszczyzn od kąta prostego.

25.

W projekcie modernizacji obiektu budowlanego, na rzucie kondygnacji, ścianę przeznaczoną do wyburzenia należy oznaczyć

a)

A

b)

B

c)

C

d)

D

26.

Na podstawie fragmentu rysunku inwentaryzacyjnego budynku przeznaczonego do remontu określ szerokość otworu okiennego nr 2.

a)

950 mm

b)

1250 mm

c)

1978 mm

d)

2358 mm

27.

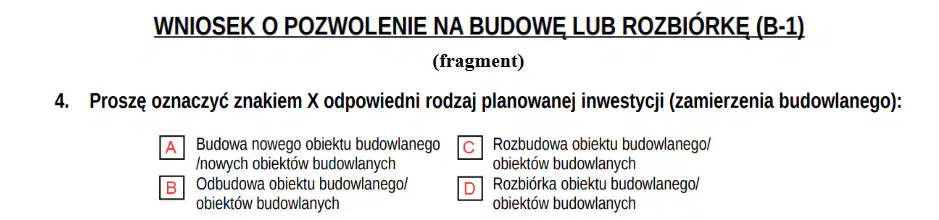

Tablica informacyjna umieszczona przy wjeździe na teren rozbiórki budynku powinna zawierać między innymi informację dotyczącą

a)

A

b)

B

c)

C

d)

D

28.

Rozbiórkę budynku wykonanego z prefabrykatów żelbetowych należy rozpocząć od demontażu

a)

stropów

b)

schodów

c)

stropodachu

d)

ścian zewnętrznych

29.

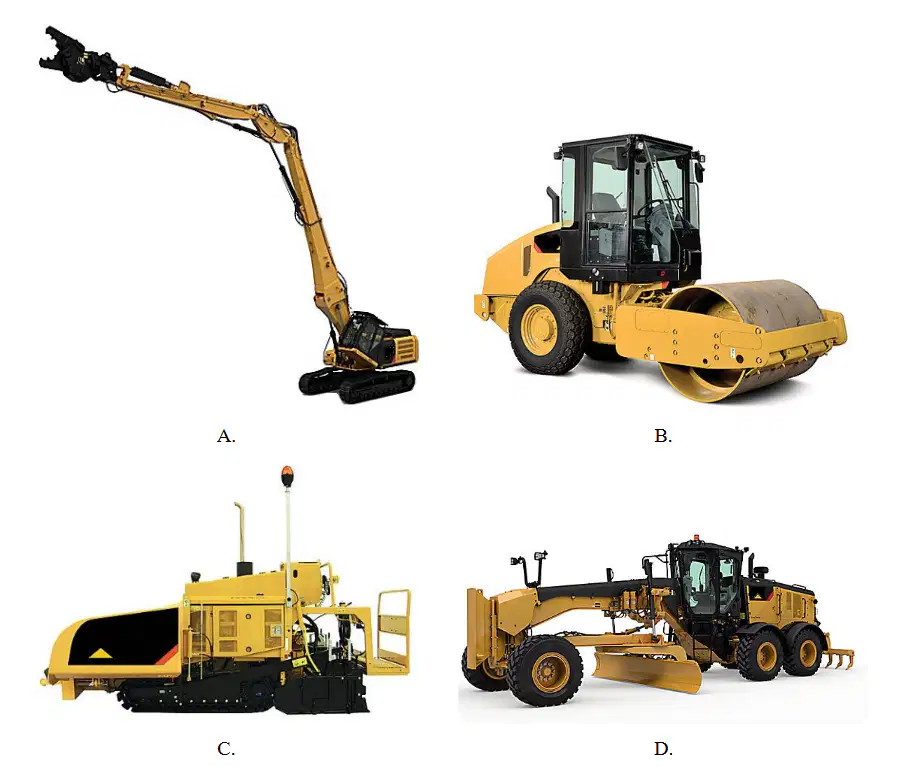

Która z przedstawionych maszyn budowlanych stosowana jest do prowadzenia robót rozbiórkowych?

a)

A

b)

B

c)

C

d)

D

30.

Zgodnie z harmonogramem robót, na mechaniczną rozbiórkę nawierzchni bitumicznej grubości 10 cm i powierzchni 1000 m2, przewidziano pięć 8-godzinnych dni roboczych. Oblicz liczbę robotników potrzebnych do wykonania rozbiórki w przewidzianym czasie, jeżeli jednostkowe nakłady robocizny wynoszą 0,06 r-g/m2.

a)

2 robotników

b)

3 robotników

c)

8 robotników

d)

15 robotników

31.

Planowana jest rozbiórka budynku wielorodzinnego czterokondygnacyjnego podłączonego do sieci gazowej, cieplnej, elektroenergetycznej, teletechnicznej, wodociągowej i kanalizacyjnej. Przed rozpoczęciem robót rozbiórkowych należy odłączyć obiekt

a)

od wszystkich sieci

b)

tylko od sieci gazowej

c)

tylko od sieci gazowej i elektroenergetycznej

d)

od wszystkich sieci z wyjątkiem teletechnicznej

32.

Podczas prowadzenia robót rozbiórkowych uzyskano 166,5 tony gruzu ceglanego. Przyjęto, że 1 m3 gruzu waży 1,5 tony. Na podstawie zamieszczonego cennika oblicz koszt wywozu i utylizacji gruzu, jeżeli wynajęto kontenery o pojemności 3,7 m3.

a)

8 700,00 zł

b)

9 660,00 zł

c)

10 260,00 zł

d)

13 050,00 zł

33.

W trakcie remontu budynku wielorodzinnego okazało się, że należy wykonać dodatkowo nieprzewidziane w projekcie roboty. Konsekwencją tego jest zwiększenie zakresu robót wykonywanych przez wykonawcę. Inwestor i wykonawca uzgodnili rozliczenie inwestycji na podstawie obmiaru. Na podstawie którego kosztorysu będą rozliczone roboty dodatkowe?

a)

Ofertowego

b)

Rzeczowego

c)

Inwestorskiego

d)

Powykonawczego

34.

Na podstawie danych zamieszczonych w tablicy z KNR oblicz łączny koszt robocizny przy wykonaniu ocieplenia ściany o powierzchni 200 m2 płytami ze styropianu EPS grubości 20 cm. Ściana nie posiada otworów okiennych i drzwiowych. Stawka robocizny wynosi 21,30 zł za jedną roboczogodzinę.

a)

80 zł

b)

9 712,80 zł

c)

17 721,60 zł

d)

18 147,60 zł

35.

Koszty pośrednie oblicza się w kosztorysach inwestorskich jako procentowy wskaźnik od wartości kosztów bezpośrednich

a)

robocizny i materiałów

b)

robocizny i pracy sprzętu

c)

materiałów i pracy sprzętu

d)

materiałów i kosztów ich zakupu

36.

Oblicz, z dokładnością do trzeciego miejsca po przecinku, objętość przedstawionej na rysunku belki żelbetowej.

a)

A

b)

B

c)

C

d)

D
