WorksheetsEgzamin z organizacji robót budowlanych BD.30 406
Total questions: 40
Worksheet time: 20mins
Na którym rysunku przedstawiono stosowane w projektach budowlanych (na rzutach), oznaczenie graficzne wykopu o jednakowym nachyleniu skarp?
Na rysunku 1.
Na rysunku 2.
Na rysunku 3.
Na rysunku 4.

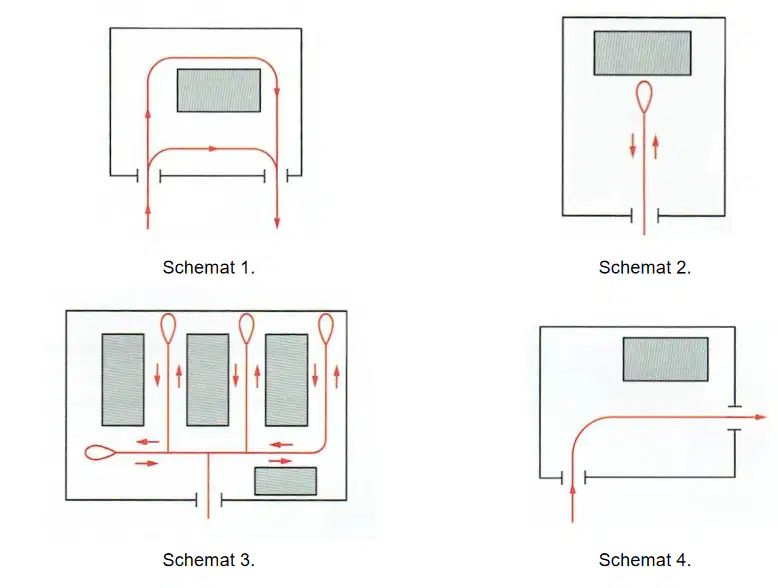

Na którym schemacie przedstawiono obwodowy układ dróg tymczasowych na terenie budowy?
Na schemacie 1.
Na schemacie 2.
Na schemacie 3.
Na schemacie 4.
Sporządzenie informacji dotyczącej bezpieczeństwa i ochrony zdrowia ze względu na specyfikę projektowanego obiektu budowlanego, niezbędnej do opracowania planu BIOZ, jest obowiązkiem
inwestora.
projektanta.
kierownika budowy.
inspektora nadzoru inwestorskiego.
Wykonując roboty związane z zagospodarowaniem terenu budowy, w pierwszej kolejności należy
doprowadzić na teren budowy niezbędne media.
wybudować tymczasowe drogi na terenie budowy.
ogrodzić teren budowy i zamocować tablicę informacyjną.
wykonać na terenie budowy pomieszczenia zaplecza socjalnego.
Wielkość powierzchni tymczasowych budynków socjalnych na terenie budowy zależy przede wszystkim od
czasu trwania budowy.
powierzchni placu budowy.
liczby pracowników zatrudnionych na budowie.
powierzchni użytkowej wznoszonych obiektów.
Na ilustracji przedstawiono fragment ścianki szczelnej wykonanej z winylowych grodzic. Konstrukcja ta zachowuje szczelność dzięki zastosowaniu połączeń
skręcanych.
spawanych.
nitowanych.
zamkowych.
Przedstawiona na ilustracji maszyna budowlana wyposażona jest w dwa rodzaje osprzętu:
skrzynię roboczą i zbierak.
skrzynię roboczą i chwytak.
lemiesz i łyżkę podsiębierną.
lemiesz i łyżkę przedsiębierną.
Który sprzęt pomiarowy należy zastosować do wyznaczania różnic wysokości punktów w terenie, podczas wykonywania robót ziemnych?
Niwelator i łaty niwelacyjne.
Kółko pomiarowe i węgielnicę.
Węgielnicę i dalmierz laserowy.
Dalmierz kreskowy i łaty niwelacyjne.
Na podstawie danych zawartych w tablicy z KNR 2-01 oblicz czas pracy żurawia samochodowego przy układaniu tymczasowej drogi o szerokości 3 m i długości 450 m z płyt żelbetowych pełnych o wymiarach 3,0×1,5×0,15 m.
14,94 m-g
18,90 m-g
44,82 m-g
56,70 m-g
Norma czasu pracy na ręczne usunięcie warstwy ziemi urodzajnej (humusu) wynosi 21,90 r-g/100 m2. Ile 8-godzinnych dni roboczych należy przewidzieć w harmonogramie robót na odspojenie humusu z działki o powierzchni 300 m2, jeżeli roboty będą wykonywane przez 3 robotników?
2 dni robocze.
3 dni robocze.
8 dni roboczych.
9 dni roboczych.
Wysokość ławy fundamentowej, której przekrój przedstawiono na rysunku wynosi
40 cm
50 cm
60 cm
80 cm

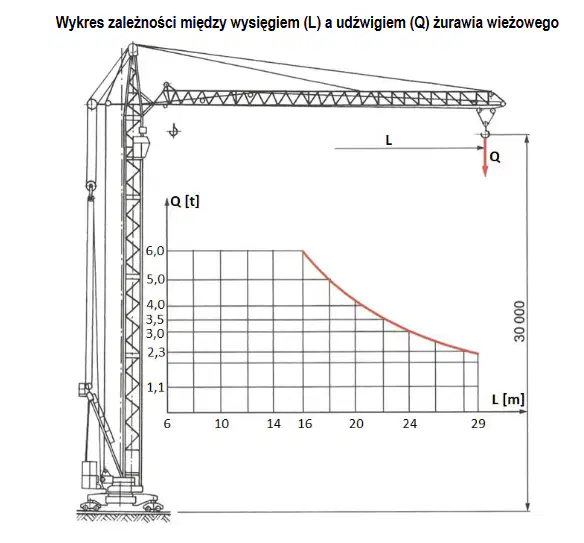

Na podstawie przedstawionej charakterystyki eksploatacyjnej żurawia wieżowego określ, ile wynosi jego maksymalny udźwig przy wysięgu wynoszącym 22 m.
3,0 tony
3,5 tony
4,0 tony
4,5 tony
Który etap wykonywania stropu Teriva przedstawiono na ilustracji?
Układanie belek stropowych.
Wykonywanie płyty nadbetonu.
Układanie pustaków stropowych.
Betonowanie żeber rozdzielnych.
Na rysunku przedstawiono połączenie śrubowe
kotwowe.
dociskowe.
doczołowe.
zakładkowe.
Na rysunku przedstawiono złącze
poziome płyty stropowej ze ścianą osłonową.
poziome płyt stropowych na ścianie wewnętrznej.
pionowe ściany wewnętrznej z płytą stropową.
pionowe ściany osłonowej ze ścianą wewnętrzną.
Ściany z bloczków silikatowych z profilowanymi powierzchniami czołowymi (pióra i wpusty), jeżeli nie ma dodatkowych wytycznych projektowych, muruje się
na spoiny poziome i pionowe, tylko z zastosowaniem zaprawy murarskiej zwykłej.
na spoiny poziome i pionowe, tylko z zastosowaniem zaprawy murarskiej klejowej.
tylko na spoiny pionowe, z zastosowaniem zaprawy murarskiej zwykłej lub klejowej.
tylko na spoiny poziome, z zastosowaniem zaprawy murarskiej zwykłej lub klejowej.

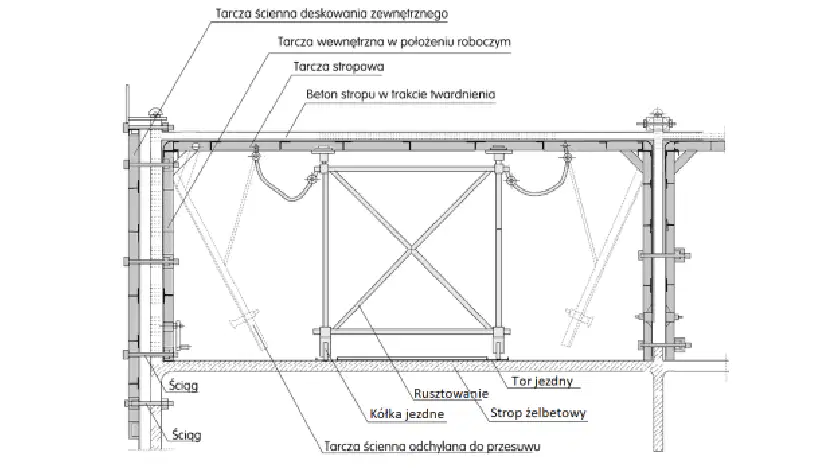

Przedstawione na rysunku deskowanie systemowe tunelowe przeznaczone jest do
betonowania ław fundamentowych.
betonowania słupów o przekroju prostokątnym.
jednoczesnego betonowania ścian i płyty stropowej.
jednoczesnego betonowania stóp fundamentowych i słupów.
Który środek transportu należy zastosować do przywiezienia na teren budowy mieszanki betonowej o konsystencji półciekłej z wytwórni oddalonej o 10 km od budowy?
Wózek samowyładowczy.
Samojezdną pompę samochodową.
Betonomieszarkę na podwoziu samochodowym.
Samochód samowyładowczy z nadwoziem wannowym.
Na ilustracji przedstawiono urządzenie przeznaczone do
transportu mieszanki betonowej.
zagęszczania mieszanki betonowej.
mieszania składników zaprawy budowlanej.
dozowania składników zaprawy budowlanej.
Z przedstawionego zestawienia stali zbrojeniowej wynika, że łączna długość prętów o średnicy 6 mm wynosi
25,0 m
77,0 m
113,6 m
190,6 m
Ile mieszanki betonowej należy zamówić do zabetonowania trzech belek żelbetowych o wymiarach przekroju 0,25×0,50 m i długości 4,00 m każda, jeżeli norma zużycia mieszanki wynosi 1,02 m³/m³?
1,47 m³
1,50 m³
1,53 m³
1,56 m³

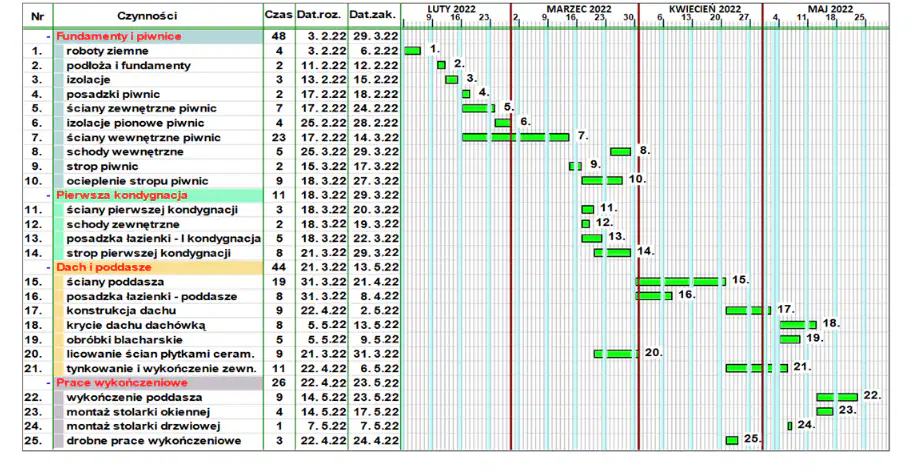

Z przedstawionej części graficznej harmonogramu ogólnego budowy wynika, że
najdłużej będzie trwało wykonywanie ścian poddasza.
ściany zewnętrzne i wewnętrzne piwnic będą wykonywane równolegle.
drobne prace wykończeniowe rozpoczną się po montażu stolarki okiennej.
strop pierwszej kondygnacji będzie wykonywany równolegle ze ścianami poddasza.
Zgodnie z dokumentacją projektową rozstaw prętów głównych w płycie żelbetowej powinien wynosić 160 mm. Który z wymienionych wymiarów rozstawu prętów głównych nie spełnia warunku określonego w specyfikacji technicznej?
158 mm
162 mm
168 mm
172 mm
Do wykonania żelbetowych ław fundamentowych w deskowaniu tradycyjnym należy przydzielić brygadę w składzie:
betoniarz, cieśla.
zbrojarz, betoniarz.
cieśla, zbrojarz, betoniarz.
monter, zbrojarz, betoniarz.
Na podstawie przedstawionego szkicu inwentaryzacyjnego określ wymiary pomieszczenia biurowego nr 1.
502,0×590,0 cm
502,0×597,0 cm
512,8×590,0 cm
512,8×830,0 cm
Remont modernizacyjny wykonywany jest w celu
podwyższenia standardu obiektu budowlanego.
zabezpieczenia elementów obiektu przed niszczeniem.
przywrócenia pierwotnego stanu obiektu budowlanego.
usunięcia niewielkich uszkodzeń powstałych podczas eksploatacji obiektu.
Okresową kontrolę polegającą na sprawdzeniu stanu technicznego i przydatności do użytkowania całego budynku, ze szczególnym uwzględnieniem elementów konstrukcyjnych, ocenie jego estetyki oraz wyglądu otoczenia przeprowadza się co najmniej
raz na 5 lat.
raz na 3 lata.
dwa razy w roku.
jeden raz w roku.
Na zawilgoconych i zasolonych ścianach, po usunięciu źródła zawilgocenia i przygotowaniu powierzchni, zalecane jest wykonanie tynku
wapiennego.
wypalanego.
cementowego.
renowacyjnego.
Na podstawie zestawienia norm materiałowych na wykonanie docieplenia 100 m2 ściany betonowej oblicz, ile potrzeba płyt styropianowych oraz wyprawy elewacyjnej do termomodernizacji 155 m2 ściany.
Płyt styropianowych – 5,002 m3, wyprawy elewacyjnej – 904,50 kg
Płyt styropianowych – 5,022 m3, wyprawy elewacyjnej – 934,65 kg
Płyt styropianowych – 5,220 m3, wyprawy elewacyjnej - 964,80 kg
Płyt styropianowych – 5,222 m3, wyprawy elewacyjnej - 994,95 kg
Na podstawie danych zawartych w tablicy z KNR 4-01 oblicz, ile wynosi norma wydajności dziennej dekarza (przy założeniu 8-godzinnego dnia pracy) wykonującego dwuwarstwową izolację poziomą z papy asfaltowej na lepiku, na warstwie wyrównawczej z zaprawy.
57,14 m2
57,14 r-g
42,11 m2
42,11 r-g
Demontaż stropu drewnianego z podłogą opartą na legarach, ze ślepym pułapem oraz podsufitką należy rozpocząć od usunięcia
legarów.
podsufitki.
ślepego pułapu.
belek stropowych.
Przedstawiony na rysunku sprzęt indywidualnej ochrony pracowników pracujących na wysokościach, to
linka bezpieczeństwa.
amortyzator spadania.
szelki bezpieczeństwa.
urządzenie samoblokujące.
Zgodnie z KNR 4-01 norma czasu pracy robotników na rozebranie ścian z cegieł na zaprawie cementowo-wapiennej wynosi 7,30 r-g/m3. Ilu robotników należy zatrudnić do rozebrania ściany o grubości 1 cegły, długości 6,5 m i wysokości 3,0 m, jeżeli zgodnie z harmonogramem robót prace te będą wykonane w ciągu dwóch 8-godzinnych dni roboczych?
2 robotników.
3 robotników.
8 robotników.
9 robotników.
Kosztorys zamienny sporządza się na podstawie
harmonogramu ogólnego budowy.
dokumentacji projektowej budowy.
protokołu typowania robót i inwentaryzacji.
protokołu konieczności wykonania robót zamiennych.
Przedstawiony fragment Specyfikacji Warunków Zamówienia, to opis
przedmiotu zamówienia.
trybu udzielenia zamówienia.
sposobu przygotowania oferty.
warunków udziału w postępowaniu.
W założeniach szczegółowych, zamieszczonych w części opisowej katalogu nakładów rzeczowych, zawarte są między innymi
stawki wynagrodzeń za roboczogodzinę.
ceny jednostkowe poszczególnych materiałów.
zasady przedmiarowania poszczególnych robót.
wyszczególnione roboty w kolejności technologicznej.

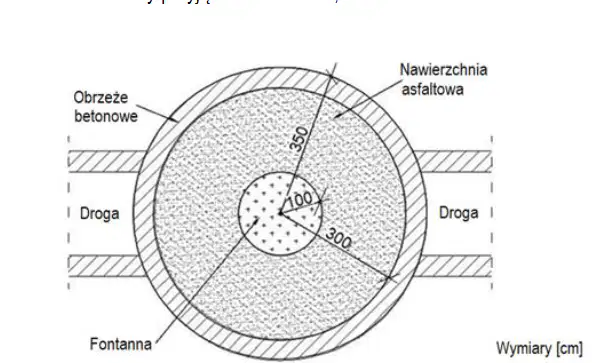

W centrum miasta wokół fontanny na całej szerokości jezdni przewiduje się wykonanie nowej warstwy ścieralnej z asfaltu lanego. Na podstawie zamieszczonego rysunku oblicz powierzchnię, na której zostanie ułożona nawierzchnia asfaltowa. Do obliczeń należy przyjąć wartość π = 3,14.
25,12 m2
28,26 m2
35,33 m2
38,47 m2
Na podstawie zamieszczonego zestawienia wyników pomiaru z natury wykopu liniowego oblicz wartość obmiaru robót związanych z wykonaniem tego wykopu.
60,00 m3
120,00 m3
180,00 m3
240,00 m3
W kosztorysach inwestorskich koszty pośrednie oblicza się jako procentowy wskaźnik od wartości kosztów bezpośrednich
robocizny i materiałów.
robocizny i pracy sprzętu.
materiałów i pracy sprzętu.
materiałów i kosztów ich zakupu.

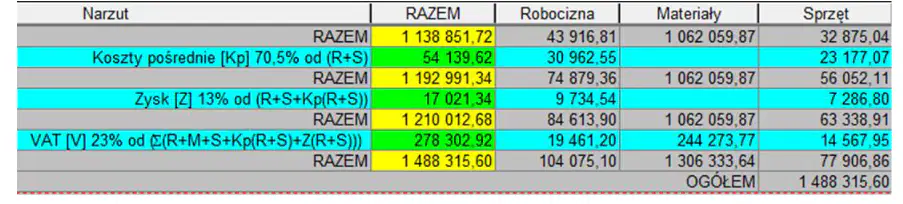

Z zamieszczonego fragmentu podsumowania kosztorysu, sporządzonego w programie do kosztorysowania, odczytaj wartość kosztów bezpośrednich pracy sprzętu.
23 177,07 zł
32 875,04 zł
56 052,11 zł
63 338,91 zł
