Total questions: 126
Worksheet time: 1hrs 6mins
Khi sử dụng Salesforce để đặt một lịch hẹn với một khách hàng trong danh sách Leads, chọn thông tin liên lạc của khách hàng, sau đó ta chọn?
Tại phần Open Activities chọn New Meeting Request.
Tại phần Open Activities chọn New Event.
Tại phần Activity History chọn Mail Merge.
Tại phần Activity History chọn Send Mail.
Để gửi một email tới một khách hàng trong danh sách khách hàng dẫn đầu Leads, chọn thông tin liên lạc của khách hàng, sau đó ta chọn?
Tại phần Open Activities chọn New Meeting Request.
Tại phần Open Activities chọn New Event.
Tại phần Activity History chọn Mail Merge.
Tại phần Activity History chọn Send an Mail.
Trong tiến trình đặt một lịch hẹn với khách hàng dẫn đầu, mục Subject thể hiện nội dung gì?
Tiêu đề của cuộc hẹn.
Nơi cuộc hẹn sẽ diễn ra.
Thời gian cuộc hẹn sẽ diễn ra.
Cuộc hẹn sẽ diễn ra trong bao lâu.
Trong tiến trình đặt một lịch hẹn với khách hàng dẫn đầu, mục Where thể hiện nội dung gì?
Tiêu đề của cuộc hẹn.
Địa điểm cuộc hẹn sẽ diễn ra.
Thời gian cuộc hẹn sẽ diễn ra.
Cuộc hẹn sẽ diễn ra trong bao lâu.
Bạn hãy cho biết để thiết lập ngôn ngữ cho trang web joomla, ta sử dụng thao tác nào sau đây?
Extensions/ Language manager
Tools/ Language manager
Content/ Language manager
Administrator/ Language manager
Bạn hãy cho biết để thêm bài viết cho trang web Joomla, ta sử dụng thao tác nào sau đây?
Content > Article Manager > New.
Tools/ Article Manager > New.
Extensions/ Article Manager > New.
Administrator/ Article Manager > New.
Bạn hóy cho biết để thiết lập module cho trang web joomla, ta sử dụng thao tác nào sau đây?
Extensions/ Module Manager
Tools/ Module Manager
Content/ Module Manager
Administrator/ Module Manager
Khi thiết lập Module cho trang web joomla, để định vị trí Module ta lựa chọn trong thành phần nào sau đây?
Position
Enabled
Module Type
Order
Khi các thiết bị được kết nối với nhau như hình 1 thì ta gọi đó là mô hình mạng gì?
Mô hình mạng LAN.
Mô hình mạng WAN.
Mô hình mạng WLAN.
Mô hình mạng MAN.
Khi các thiết bị được kết nối với nhau như hình 2 thì ta gọi đó là mô hình mạng gì?
Mô hình mạng LAN.
Mô hình mạng WAN.
Mô hình mạng WLAN.
Mô hình mạng MAN.
Khi các thiết bị trong mạng có vai trò như hình 3 thì ta gọi đó là mô hình mạng gì?
Mạng peer to peer.
Mạng Client/ Server.
Mạng Bus.
Mạng Ring.
Cho 2 địa chỉ IP là 192.168.1.44 và 192.168.1.66 và Mask là 255.255.255.0 hãy cho biết Network của 2 địa chỉ là bao nhiêu?
192.168.1.0
192.168.1.44
192.168.1.66
255.255.255.0
Một địa chỉ IP có subnet mask mặc định là 255.0.0.0. Hãy cho biết địa chỉ IP đó thuộc lớp nào?
Lớp A
Lớp B
Lớp C
Lớp D
Trên màn hình đăng ký tài khoản MailChimp, mục đánh số 1 ta sẽ gõ nội dung như thế nào?
Địa chỉ email dùng để đăng ký tài khoản.
Tên sẽ sử dụng trên MailChimp.
Mật khẩu để đăng nhập vào MailChimp.
Thực hiện lệnh tạo tài khoản mới trên MailChimp
Trên màn hình đăng ký tài khoản MailChimp, mục đánh số 2 ta sẽ gõ nội dung như thế nào?
Địa chỉ email dùng để đăng ký tài khoản.
Tên sẽ sử dụng trên MailChimp.
Mật khẩu để đăng nhập vào MailChimp.
Thực hiện lệnh tạo tài khoản mới trên MailChimp
Trên màn hình đăng ký tài khoản MailChimp, mục đánh số 3 ta sẽ gõ nội dung như thế nào?
Địa chỉ email dùng để đăng ký tài khoản.
Tên sẽ sử dụng trên MailChimp.
Mật khẩu để đăng nhập vào MailChimp.
Thực hiện lệnh tạo tài khoản mới trên MailChimp
Khi sử dụng Smartsheet, chỉ cho phép các thành viên trong nhóm xem nội dung ta cần lựa chọn như thế nào?
Tại Permissions chọn Viewer.
Tại Permissions chọn Editor.
Tại Permissions chọn Editor can share with others.
Tại Send Email chọn a link to the sheet will be included in the message.
Trong khi sử dụng Smartsheet, chỉ cho phép các thành viên trong nhóm xem nội dung và có thể chỉnh sửa nội dung dự án ta cần lựa chọn như thế nào?
Tại Permissions chọn Viewer.
Tại Permissions chọn Editor.
Tại Permissions chọn Editor can share with others.
Tại Send Email chọn a link to the sheet will be included in the message.
Trong khi sử dụng Smartsheet, không cho phép các thành viên trong nhóm chia sẻ dự án với thành viên bên ngoài nhóm ta cần lựa chọn như thế nào?
Tại Permissions chọn Viewer.
Tại Permissions chọn Editor.
Tại Permissions bỏ chọn Editor can share with others.
Tại Send Email bỏ chọn a link to the sheet will be included in the message.
Khi sử dụng OpenCart, muốn thay đổi ngôn ngữ mặc định của Website ta có thể vào mục nào trong Setting của Hình 2 để cài đặt.
Chọn General.
Chọn Local.
Chọn Option.
Chọn Store.
Để Việt hóa OpenCart ta cần chọn mục nào trong hình 2?
Mục System.
Mục Dashboard.
Mục Extensions.
Mục Help.
Dựa vào hình 2 hãy cho biết thao tác đúng để cài đặt việt hóa OpenCart?
Chọn System/Localisatation/Languages.
Chọn System/Local.
Chọn Extensions/Local/Languages.
Chọn Extensions/Settings/Languages.
Khi tiến hành Việt hóa OpenCart tại mục 2 ta có thể nhập nội dung như thế nào?
vi
vietnamese
vietnam
Khi tiến hành Việt hóa OpenCart tại mục 4 ta có thể nhập nội dung như thế nào?
vi
vietnamese
vietnam
Khi tiến hành Việt hóa OpenCart ta có thể nhập nội dung vi_VN.UTF 8,vi_VN,vi-vn,vietnamese vào mục nào?
Mục 1 Language Name)
Mục 2 Code.
Mục 3 Locale.
Mục 5 Directory).
Khi cài đặt Việt hóa cho OpenCart, tại mục 10 chọn vietnamese có ý nghĩa như thế nào?
Thay đổi ngôn ngữ mặc định cho Website
Thay đổi ngôn ngữ mặc định cho trang quản trị
Bổ sung một ngôn ngữ vào trang Website
Bổ sung một ngôn ngữ vào trang quản trị
Khi cài đặt Việt hóa cho OpenCart, tại mục 11 chọn vietnamese có ý nghĩa như thế nào?
Thay đổi ngôn ngữ mặc định cho Website
Thay đổi ngôn ngữ mặc định cho trang quản trị
Bổ sung một ngôn ngữ vào trang Website
Bổ sung một ngôn ngữ vào trang quản trị
OpenCart là một giải pháp hỗ trợ bạn trong công việc nào?
Hỗ trợ xây dựng trang web thương mại điện tử
Hỗ trợ quản trị dự án trên mạng
Hỗ trợ quản lý quan hệ khách hàng
Hỗ trợ xây dựng trang web tin tức
Salesforce là một giải pháp hỗ trợ bạn trong công việc nào?
Hỗ trợ xây dựng trang web thương mại điện tử
Hỗ trợ quản trị dự án trên mạng
Hỗ trợ quản lý quan hệ khách hàng
Hỗ trợ xây dựng trang web tin tức
Smartsheet là một giải pháp hỗ trợ bạn trong công việc nào?
Hỗ trợ xây dựng trang web thương mại điện tử
Hỗ trợ quản trị dự án trên mạng
Hỗ trợ quản lý quan hệ khách hàng
Hỗ trợ xây dựng trang web tin tức
Địa chỉ IP là 172.16.3.6 thuộc lớp nào?
Lớp A
Lớp B
Lớp C
Lớp D
Lớp B có Subnet Mask mặc định là bao nhiêu?
255.0.0.0
255.255.0.0
255.255.255.0
255.255.254.0
Lớp C có Subnet Mask mặc định là bao nhiêu?
255.0.0.0
255.255.0.0
255.255.255.0
255.255.254.0
Trong các địa chỉ IP sau địa chỉ nào là IPrivate?
10.10.10.10
175.175.175.175
198.198.198.198
255.0.0.0
Để tạo danh sách khách hàng trong MailChimp ta cần phải có thông tin nào của khách hàng?
Địa chỉ email của khách hàng.
Số điện thoại của khách hàng.
Tên đăng nhập MailChimp của khách hàng.
Thêm từ danh sách khách hàng có sẵn của MailChimp.
Khi sử dụng Salesforce, để lập một chiến lược quảng cáo đến khách hàng ta chọn mục nào?
Tại Open Activities chọn New task
Tại Open Activities chọn New meeting request
Tại Campaign History chọn Add to Campaign
Tại Activity History chọn Send an email
Thiết kế trang web bằng Dreamweaver để thay đổi màu sắc mặc định của Hyperlink ta chọn màu tại mục?
Link color.
Visited links.
Rollover links.
Active links.
Thiết kế trang web bằng Dreamweaver để thay đổi màu sắc của Hyperlink sau khi được click chuột ta chọn màu tại mục?
Link color.
Visited links.
Rollover links.
Active links.
Trong Skype, khi muốn gửi dữ liệu là những tài liệu, các file âm thanh có sẵn trên máy tính ta sử dụng chức năng nào trong hình?
1
2
3
4

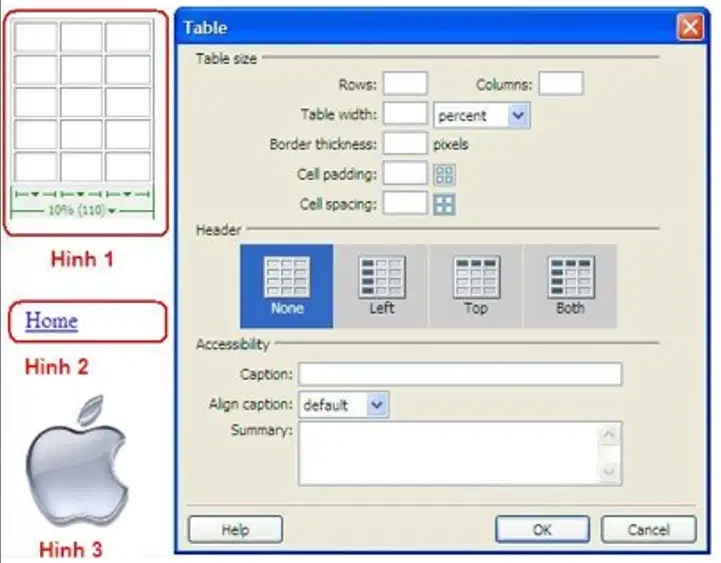

Để tạo được bảng có kích thước như hình 1 ta thực hiện thao tác như thế nào?
Nhập 110 vào ô Table width và chọn pixels.
Nhập 110 vào ô Table width và chọn percent.
Tại ô Border thickness nhập 110.
Tại ô Cell spacing nhâp 10.

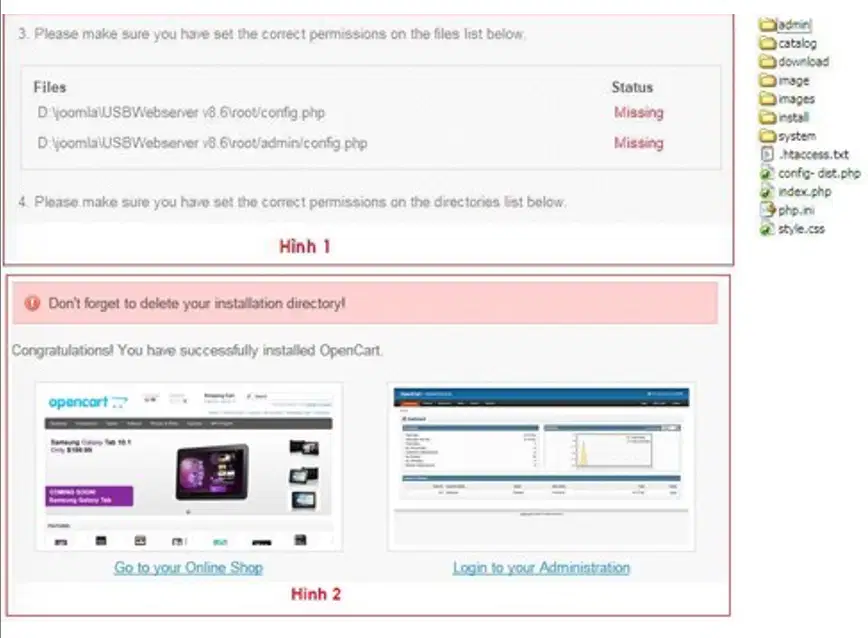

Khi cài đặt OpenCart nếu gặp lỗi như hình 1 ta cần khắc phục như thế nào?
Xóa thư mục install.
Đổi tên file config- dist.php thành config.php.
Tạo thêm file index - config.php trong thư mục cài đặt.
Cấu hình lại thông số trong file php.ini.
Một mạng lớp C có bao nhiêu địa chỉ host?
64
244
254
128
Sitemap là gì?
Sitemap (sơ đồ website) là một file liệt kê các trang và tệp tin trên website. Danh sách liệt kê được sắp xếp theo dạng sơ đồ phân tầng (giảm dần sự quan trọng)
Sitemap (sơ đồ website) là một file liệt kê các trang và tệp tin trên website. Danh sách liệt kê được sắp xếp theo dạng sơ đồ phân tầng (tăng dần sự quan trọng)
Trong các phần mềm sau đây, phần mềm nào cho phép upload trang website lên host?
FileZilla.
MySQL Server.
phpMyAdmin.
Apache.

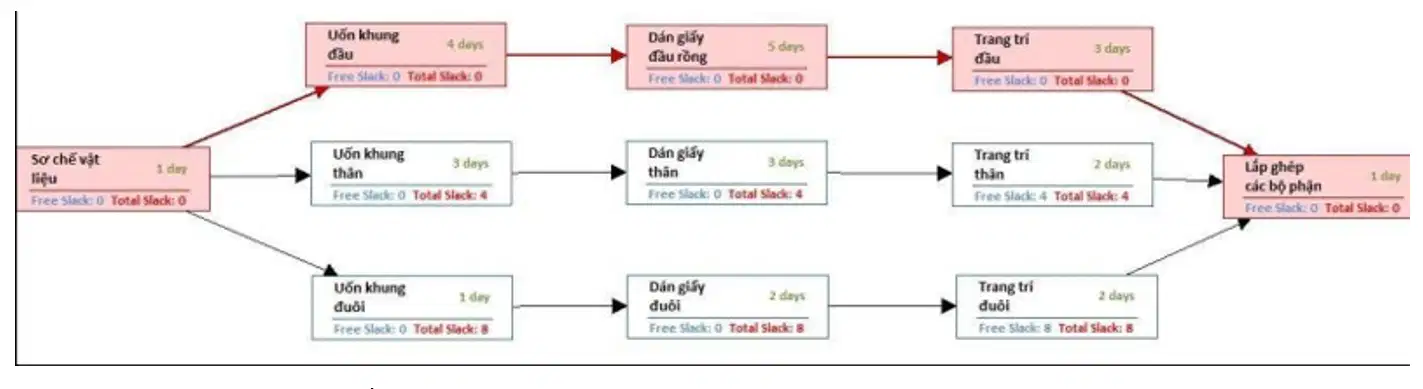

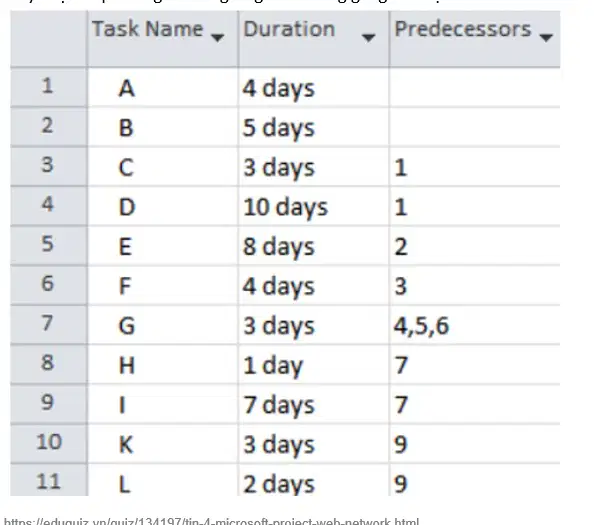

Hãy chọn thao tác để định dạng đường găng như hình?
Network Diagram Format / Box
Network Diagram Format/ Collapse Box
Network Diagram Format/ Layout.
Network Diagram Format/ Align.
Hãy chọn thao tác để cập nhật các công việc làm đúng tiến độ trong các phương án sau?
Task/Inspect/Information
Task/Update Project
Task/Update Information
Task/Mark on Trach/Mark on Track
BCWP viết tắt của từ nào?
Budgeted Cost of Work Public
Budgeted Cost of Work Performance
Budgeted Cost of Work Performed
Budgeted Completion of Work Performed

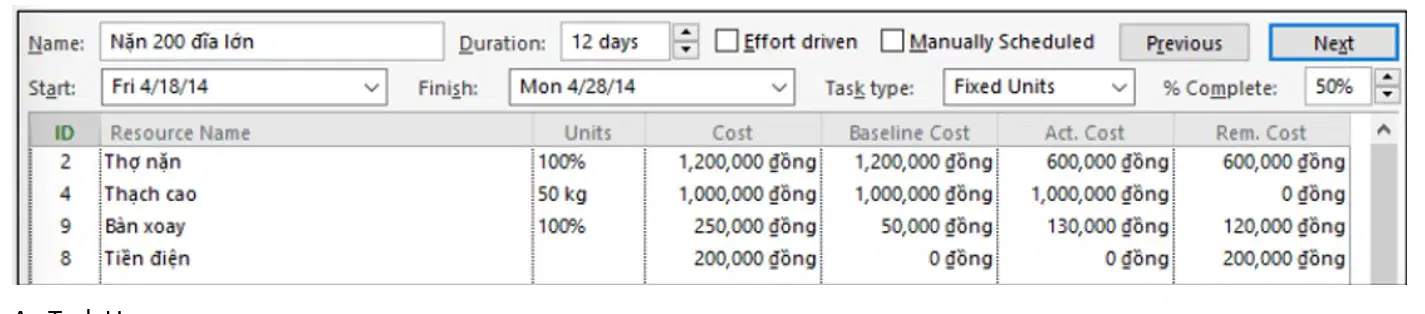

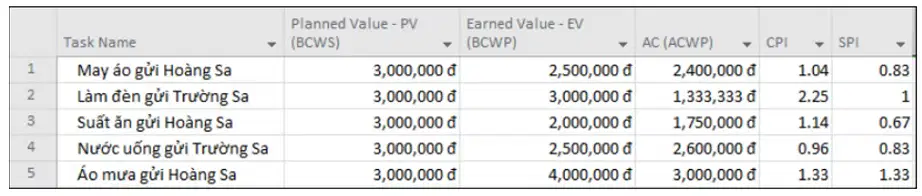

Dựa vào hình, hãy cho biết cột nào sau đây thể hiện chi phía làm việc ngoài giờ của nguồn lực?
2
3
1
4
Để xem tổng thời gian hoàn thành dự án ta chọn thao tác nào trong các thao tác sau?
Project/ Project Information/ Statistics...
View/ Project Information/ Statistics...
Project/ Project Information/ Calendar.
Task/ Information/ Statistics...

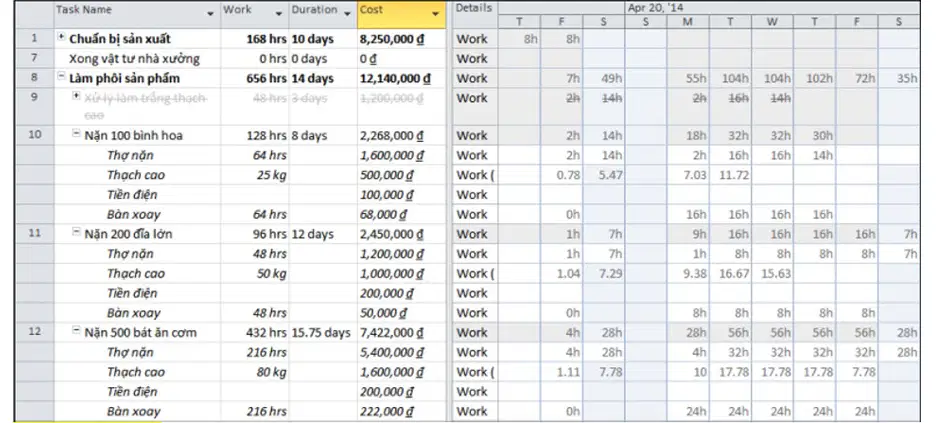

Trong Microsoft Project, hình ảnh trên hiển thị cửa sổ nào sau đây?
Task Usage
Task Sheet
Team Planner
Task Form

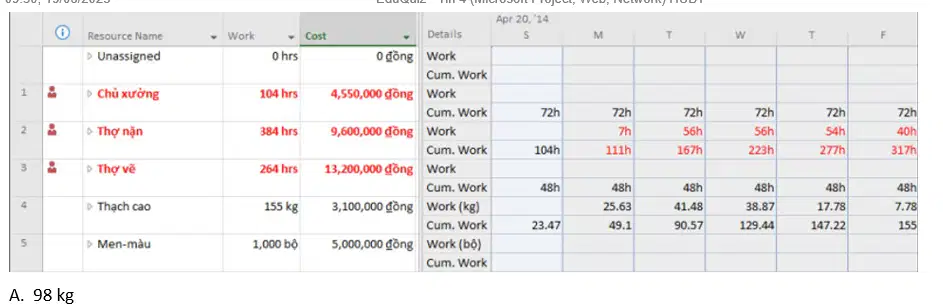

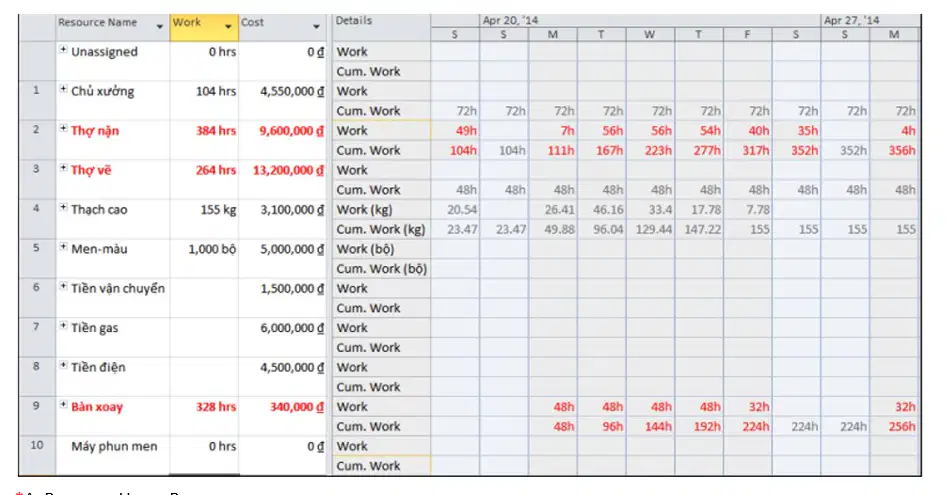

Dựa vào hình, hãy cho biết trong các nút lệnh sau, nút lệnh nào hiển thị dự án ở dạng Resource Sheet?
Nút lệnh số 1
Nút lệnh số 2.
Nút lệnh số 3
Nút lệnh số 4
Trong các cửa sổ sau đây, cửa sổ nào dùng để nhập chi phí cho tài nguyên kiểu Work?
Resource Sheet.
Resource Graph.
Assign Resources.
Team Planner.

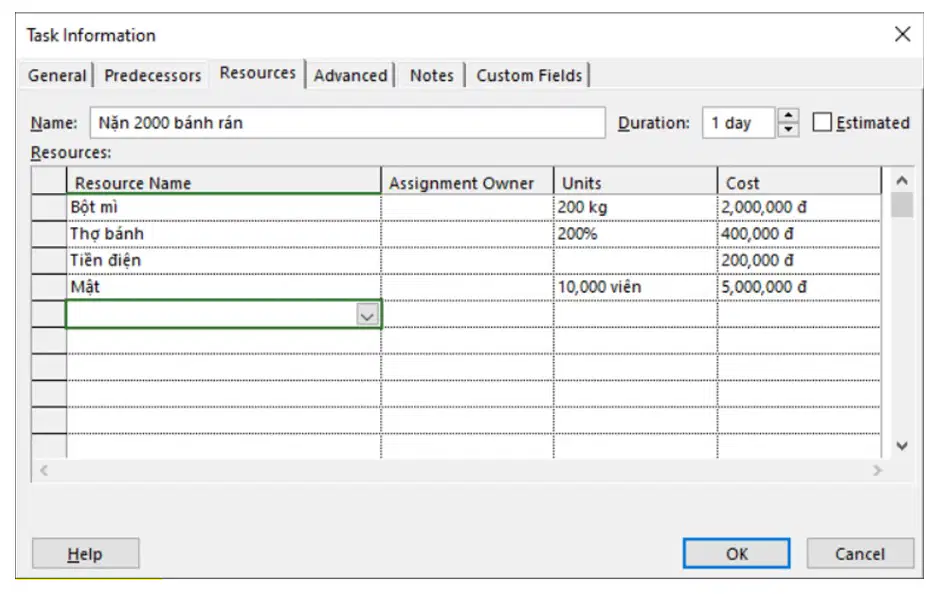

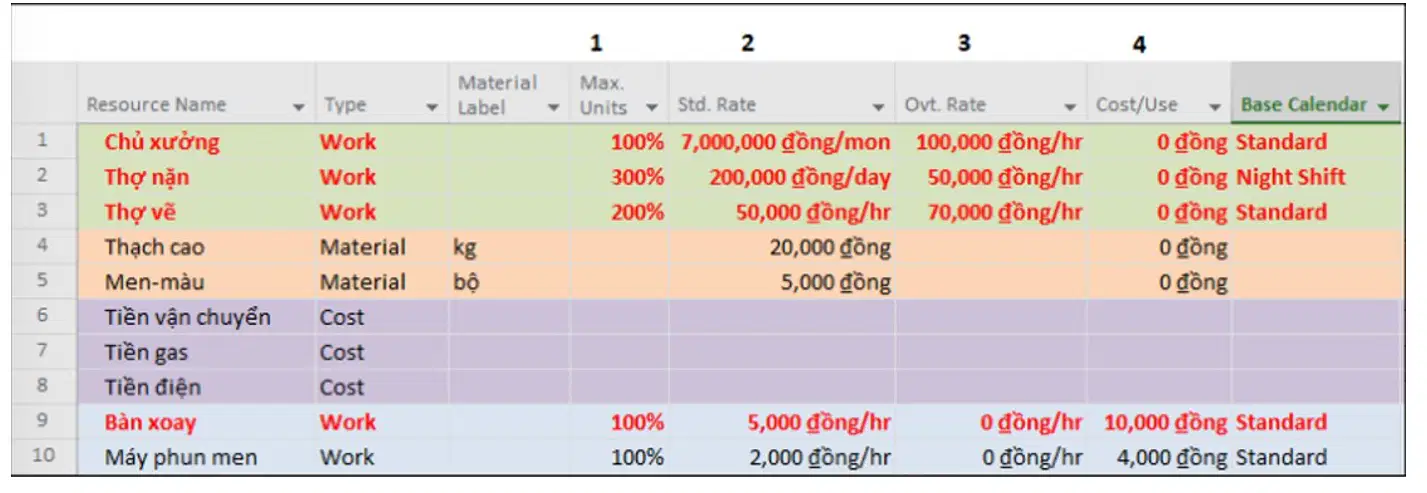

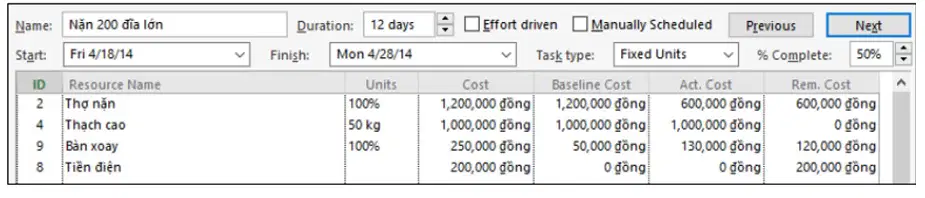

Người quản trị dự án cần chọn thao tác nào trong các thao tác sau để loại bỏ công việc Xử lý làm trắng thạch cao khỏi dự án?
Chọn task "Xử lý làm trắng thạch cao"/ Tại tab Project chọn biểu tượng Inactivate.
Chọn task "Xử lý làm trắng thạch cao"/ Tại tab Task chọn biểu tượng Inactivate.
Chọn task "Xử lý làm trắng thạch cao"/ Tại tab Task chọn biểu tượng

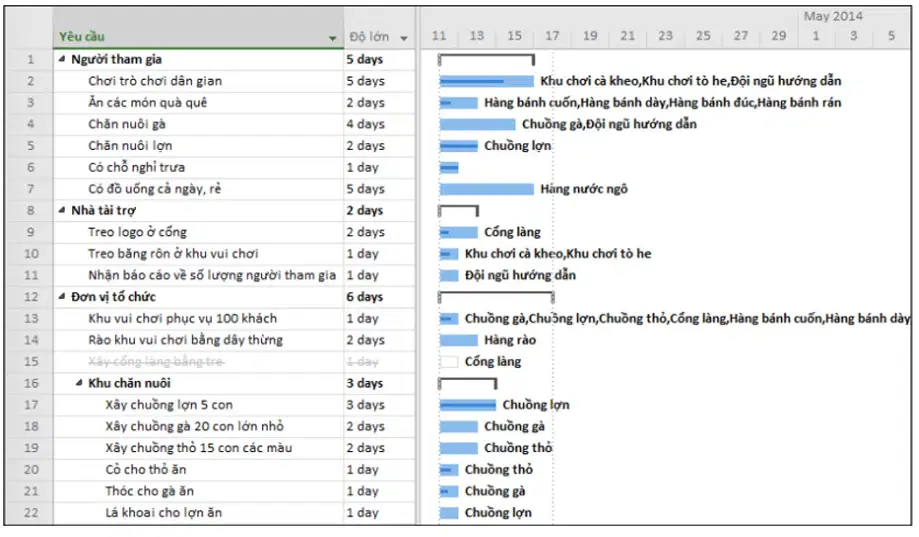

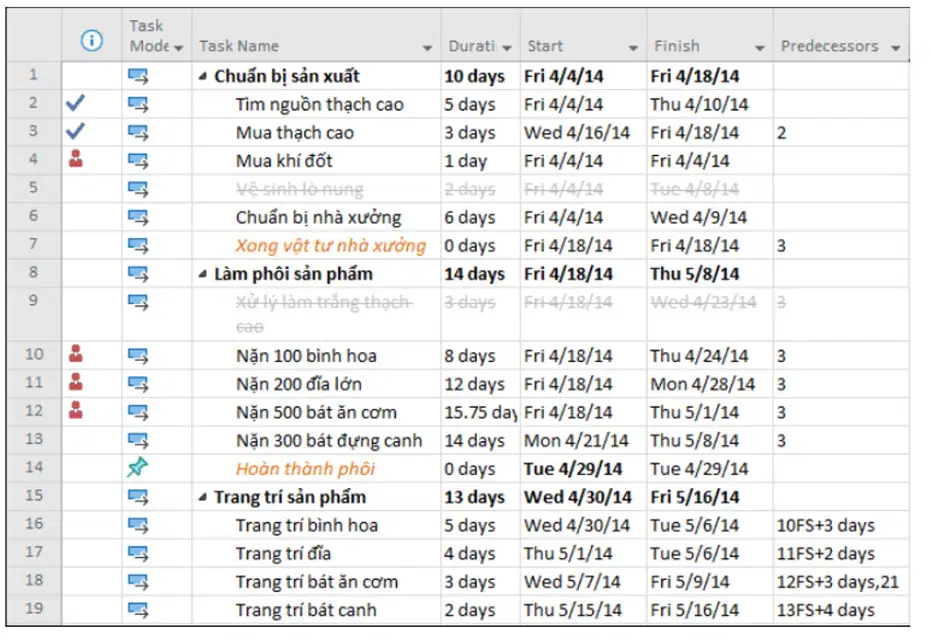

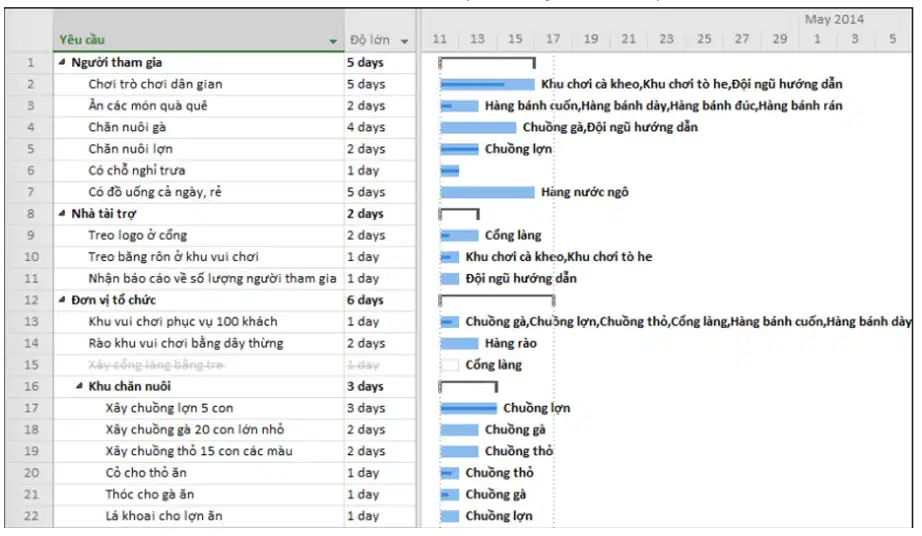

Dựa vào hình, hãy cho biết trong các yêu cầu sau, yêu cầu nào chưa được thực hiện?
4, 7, 11, 14, 18, 19, 22
2, 3, 5, 9, 11, 14, 21, 22
5, 7, 18
1, 8, 12, 16

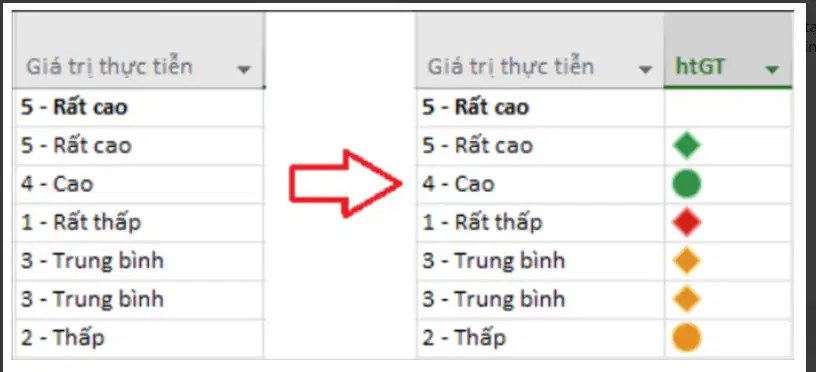

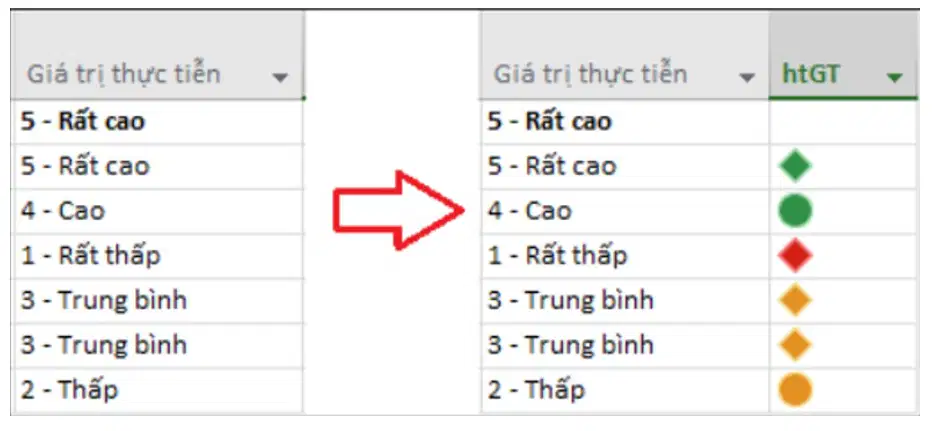

Muốn hiển thị giá trị thực tiễn của từng yêu cầu bằng các biểu tượng tại cột htGT như hình ảnh trên đây, ta sử dụng tính năng nào trong các tính năng sau?
Graphical Indicators.
Lookup.
Formula.
Data.
Thao tác nào sau đây dùng để thiết lập chế độ lọc tự động trên các cột như hình?
Task/Filter/Display AutoFilter
View/Group by/Display AutoFilter
Resource/Filter/Display AutoFilter
View/Filter/Display AutoFilter
Dựa vào hình, hãy cho biết yêu cầu số 3 thuộc dạng task nào trong các dạng task sau?
Summary Task
Inactive Task
Active Task
Milestone

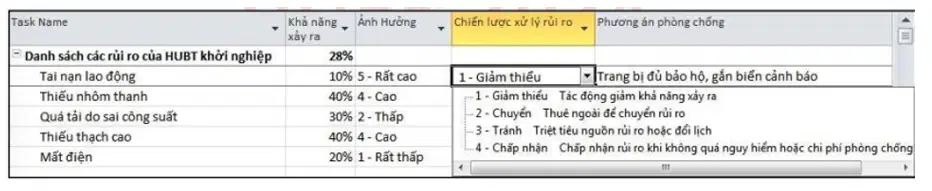

Dựa vào hình, để thiết lập được các giá trị: Giảm thiểu, chuyển, tránh, chấp nhận trên cột "Chiến lược xử lý rủi ro" ta cần thao tác nào trong các thao tác sau?
Project/ Custom Fields/ Chọn cột "Chiến lược xử lý rủi ro"/ Chọn thuộc tính Formula và thiết lập giá trị tại cột Description.
Project/ Custom Fields/ Chọn cột "Chiến lược xử lý rủi ro"/ Chọn thuộc tính Lookup và thiết lập giá trị tại cột Value.
Project/ Custom Fields/ Chọn cột "Chiến lược xử lý rủi ro"/ Chọn thuộc tính Lookup và thiết lập giá trị tại cột Description.
Task/ Custom Fields/ Chọn cột "Chiến lược xử lý rủi ro"/ Chọn thuộc tính Lookup và thiết lập giá trị tại cột Value.
Để bổ sung cột WBS, ta cần chọn thao tác nào trong các thao tác sau?
Nháy chuột phải/ Hide Column/ Tại Type Column Name chọn WBS
Nháy chuột phải/ Field Settings/ Tại Field Name gõ WBS
Nháy chuột phải/ Custom Fields/ Định nghĩa cột mới WBS
Nháy chuột phải/ Insert Column/ Tại Ty
Hãy cho biết để điều chỉnh chế độ đặt lịch thủ công sang đặt lịch tự động cho công việc, ta chọn mục nào sau đây?
Indicators.
Type.
Task Mode.
ID.
Microsoft Project có những loại lịch mặc định nào trong các loại lịch sau?
Standard, Night Shift, Calendar.
Standard, Night Shift, 24 Hours.
Night Shift, 24 Hours, Calendar.
Standard, 24 Hours, Day Shift.
Công tác phòng chống rủi ro được thực hiện nhằm đảm bảo sự thành công của các công việc nào trong các công việc sau?
Các công việc có thời gian thực hiện dài nhất.
Các công việc trên đường găng.
Các công việc không nằm trên đường găng.
Các công việc bị quá tải.
Hãy chọn phương án đúng trong các phương án sau?
Mỗi dự án có tối thiểu 1 đường găng.
Mỗi dự án có tối đa 1 đường găng.
Mỗi dự án có 2 đường găng.
Số đường găng của dự án có thể bằng 0
Microsoft Project có mấy loại lịch mặc định trong các phương án sau?
3
2
5
4
Để nhập chi phí ngoài giờ của nguồn lực, tại Resource Sheet ta nhập dữ liệu ở cột nào sau đây?
Cost/Use.
Ovt. Rate.
Std. Rate.
Accrue At.
Microsoft Project có những loại nguồn lực nào sau đây?
Work, Material, Cost, Human.
Machine, Material, Cost, Human.
Work, Material, Cost
Material, Cost, Human
Để thiết lập báo cáo dự án theo tiến độ giải ngân, ta chọn?
Report/ Custom/ Cash Flow.
Report/ Dashboards/ Cash Flow.
Report/ New Report/ Cash Flow.
Report/ Costs/ Cash Flow.
Dự án có các giá trị BCWS 3 triệu, BCWP 2 triệu, ACWP 2,3 triệu. Hỏi dự án đã tiêu nhiều, tiêu đủ hay tiêu ít? Tính chỉ số đánh giá chi phí CPI của dự án?
0.67, tiêu nhiều.
1.33, tiêu ít.
0.87, tiêu nhiều.
1.67, tiêu ít.
Hỏi dự án đã tiêu nhiều, tiêu đủ hay tiêu ít? Tính chỉ số đánh giá chi phí CPI của dự án?
0.67, tiêu nhiều.
1.33, tiêu ít.
0.87, tiêu nhiều.
1.67, tiêu ít.
Để dịch chuyển dự án chậm hơn 2 tuần so với dự kiến, ta chọn nhóm biểu tượng nào sau đây tại tab Project?
Schedule.
Properties.
Status.
Reports.

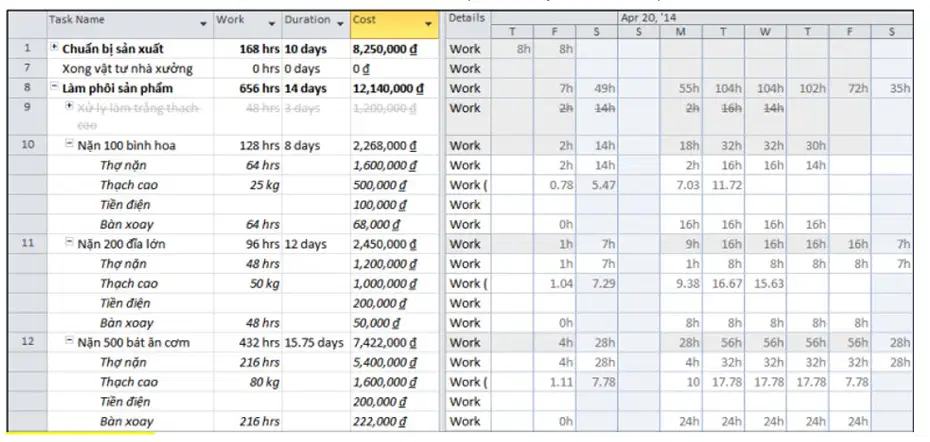

Hãy cho biết các công việc nào trong hình có khả năng vượt mức chi phí?
May áo gửi Trường Sa
Áo mưa gửi Hoàng Sa.
Suất ăn gửi Hoàng Sa.
Nước uống gửi Trường Sa.
Trong các quy trình quản lý yêu cầu dự án sau đây, đâu là quy trình đúng?
Tìm hiểu yêu cầu - Lập danh sách yêu cầu - Xác định các bên liên quan - Phân thứ tự ưu tiên các yêu cầu - Quản lý trạng thái thực hiện yêu cầu - Quản lý thay đổi yêu cầu - Kiểm soát sự ăn khớp giữa kế hoạch và yêu cầu.
Xác định các bên liên quan - Tìm hiểu yêu cầu - Lập danh sách yêu cầu - Phân thứ tự ưu tiên các yêu cầu - Quản lý trạng thái thực hiện yêu cầu - Quản lý thay đổi yêu cầu - Kiểm soát sự ăn khớp giữa kế hoạch và yêu cầu.
Xác định các bên liên quan - Tìm hiểu yêu cầu - Lập danh sách yêu cầu - Kiểm soát sự ăn khớp giữa kế hoạch và yêu cầu - Phân thứ tự ưu tiên các yêu cầu - Quản lý trạng thái thực hiện yêu cầu - Quản lý thay đổi yêu cầu.
Tìm hiểu yêu cầu - Xác định các bên liên quan - Lập danh sách yêu cầu - Phân thứ tự ưu tiên các yêu cầu - Quản lý trạng thái thực hiện yêu cầu - Quản lý thay đổi yêu cầu- Kiểm soát sự ăn khớp giữa kế hoạch và yêu cầu.
Dựa vào sơ đồ mạng công việc trong hình (thời gian thực hiện các công việc tính theo ngày), hãy chọn phương án đúng ứng với đường găng của dự án?
A C G K L
A C E D H K L
A B E G K L
A B D I L.
Dựa vào hình, hãy chọn phương án đúng ứng với tổng số lượng thạch cao sử dụng từ ngày 22/04 đến 24/04?
98 kg
105,97 kg
58.96 kg.
98, 13 kg
Dựa vào hình, hãy cho biết tổng chi phí còn lại của việc Nặn 200 đĩa lớn là bao nhiêu trong các phương án sau?
920,000đ
2,650,000đ
Dựa vào hình, hãy cho biết trong các nút lệnh sau, nút lệnh nào hiển thị dự án ở dạng Task Usage?
Nút lệnh số 2
Nút lệnh số 3
Nút lệnh số 1
Nút lệnh số 4
Ta chọn tab nào sau đây khi cần cập nhật tiến độ công việc?
Project.
Resource.
Task.
View.
Hãy cho biết công thức tính CV?
BCWP BCWS.
BCWP ACWP.
BCWP / BCWS.
BCWP / ACWP.
Để xem chi phí Standard Rate và Overtime Rate, ta sử dụng cửa sổ nào dưới đây?
Resource Sheet.
Task Usage.
Resource Usage.
Tracking Gantt.
Hãy chọn mục tiêu đánh giá sự hài lòng của khách hàng trong quản trị dự án?
Các đích ban đầu, thời gian thực hiện dự án, lợi nhuận.
Thời gian thực hiện dự án, lợi nhuận, sản phẩm/ dịch vụ.
Các đích ban đầu, chi phí, chất lượng dự án.
Các đích ban đầu, lợi nhuận, sản phẩm/ dịch vụ.
Cửa sổ nào sau đây dùng để nhập chi phí cho tài nguyên kiểu Cost?
Assign Resources
Resource Sheet
Resource Graph
Team Planner
Để thực hiện phương pháp giám sát Earned Value, ta thực hiện theo các bước nào sau đây?
Lập kế hoạch, cập nhật dữ liệu thực tế,
Lập kế hoạch, đánh giá dự án, thiết lập Baseline và Status Date, cập nhật dữ liệu thực tế
Lập kế hoạch, thiết lập Baseline và Status Date, cập nhật dữ liệu thực tế, đánh giá dự án.
Đánh giá dự án, lập kế hoạch, thiết lập Baseline và Status Date, cập nhật dữ liệu thực tế.
Làm thế nào để biết nguồn lực nào bị quá tải trong Microsoft Project?
Nguồn lực có thời gian làm việc nhiều nhất tại cửa sổ Resource Usage.
Nguồn lực có màu đỏ tại cửa sổ Resource Usage.
Nguồn lực có dữ liệu tại cột Ovt.Rate trong cửa sổ Resource Sheet.
Nguồn lực có Max. Units > 1 tại cửa sổ Resource Sheet.
Ta nhập dữ liệu ở cột nào tại
Ta nhập dữ liệu ở cột nào tại cửa sổ Gantt Chart khi cần liên kết các công việc?
Task Name.
Resource Names.
Duration.
Predecessors.
Để thực hiện đánh dấu những điểm mốc của dự án, ta chọn tiêu chí nào sau đây?
Complete Tasks.
Milestones.
Critical.
Incomplete Tasks.
Hãy cho biết trong các nút lệnh sau, nút lệnh nào hiển thị dự án ở dạng Team Planner?
Nút lệnh số 2
Nút lệnh số 1
Nút lệnh số 3
Nút lệnh số 4
Dựa vào hình trên, hãy chọn phương án đúng ứng với chi phí dành cho nguồn lực dạng Cost?
200,000đ
7,200,000đ
7,600,000đ
400,000đ
Hãy cho biết mối quan hệ giữa công việc 17 và công việc 18 thuộc dạng liên kết nào?
FS
SS.
FF.
None.
Hãy cho biết Status Date trong Microsoft Project là gì?
Là ngày theo dõi trạng thái dự án.
Là ngày kết thúc dự án.
Là mốc đánh dấu công việc quan trọng.
Là ngày theo dõi tình trạng một công việc trong dự án.
Nếu không cài đặt ngày Status Date cho dự án trong Microsoft Project, hãy cho biết ngày Status Date sẽ mặc định là ngày nào?
Là ngày kết thúc dự án.
Là ngày bắt đầu dự án.
Là ngày tháng hiện tại của máy tính.
Là ngày bất kỳ của dự án.
Hãy cho biết trong các khái niệm sau, đâu là khái niệm đúng về dự án?
Dự án là một nhiệm vụ cần hoàn thành để có một sản phẩm/ dịch vụ duy nhất, trong một thời hạn đã cho với kinh phí không giới hạn.
Dự án là một khối lượng công việc cần thực hiện nhằm đạt các kết quả và mục tiêu nhất định trong giới hạn về quy mô, phạm vi, giới hạn về thời gian, chi phí, tài nguyên cho trước.
Dự án là một khối lượng công việc cần thực hiện lặp đi lặp lại nhằm đạt các kết quả và mục tiêu nhất định trong giới hạn về quy mô, phạm vi, giới hạn về thời gian, chi phí, tài nguyên cho trước.
Dự án là một sự cố gắng nhất thời được tiến hành để tạo ra
Hãy cho biết trong các lộ trình sau đây, đâu là lộ trình đúng của dự án?
Khởi tạo dự án - Triển khai dự án - Giám sát dự án - Kết thúc dự án.
Khởi tạo dự án - Triển khai dự án - Kiểm tra dự án - Kết thúc dự án.
Khởi tạo dự án - Lập kế hoạch - Triển khai dự án - Kết thúc dự án.
Khởi tạo dự án - Lập kế hoạch - Giám sát dự án - Kết thúc dự án.
Hãy cho biết trong các quy trình sau, đâu là quy trình đóng dự án?
5 1 7 2 3 4 6 8
7 5 4 1 2 3 6 8
8 7 5 4 1 2 3 6
1 2 3 7 8 4 5 6
Dựa vào hình dưới đây, hãy cho biết số giờ công của thợ nặn từ ngày 19 đến ngày 21 là bao nhiêu trong các phương án sau?
49h
64h.
32h.
56h.
Hãy cho biết trong các quy trình quản trị dự án sau đây, quy trình nào đúng?
Lập kế hoạch dự án - Quản lý yêu cầu dự án - Xác định rủi ro và phòng chống rủi ro - Giám sát và điều chỉnh dự án - Đóng dự án.
Lập kế hoạch dự án - Xác định rủi ro và phòng chống rủi ro - Quản lý yêu cầu dự án - Giám sát và điều chỉnh dự án - Đóng dự án.
Quản lý yêu cầu dự án - Lập kế hoạch dự án - Xác định rủi ro và phòng chống rủi ro - Giám sát và điều chỉnh dự án - Đóng dự án.
Quản lý yêu cầu dự án - Lập kế hoạch dự án - Giám sát và điều chỉnh dự án - Xác định rủi ro và phòng chống rủi ro - Đóng dự án.
Hãy cho biết hình ảnh dưới hiển thị cửa sổ nào sau đây?
Resource Usage
Resource Sheet.
Resource Form.
Task Usage.
Công việc 1 kết thúc vào ngày 15/6/2014, quan sát thấy tại cột Predecessors của công việc 2 là 1FS 3days (giả sử dự án và các nguồn lực liên quan làm việc vào tất cả các ngày trong tuần), hãy cho biết công việc 2 bắt đầu thực hiện vào thời điểm nào trong các thời điểm sau?
17/6/2014
18/6/2014
19/6/2014
16/6/2014
Dựa vào hình dưới đây, hãy chọn phương án đúng ứng với tổng tiền chi cho việc sử dụng bàn xoay?
340,000đ
3,600,000 đ.
118,000 đ.
272.000 đ.
Dựa vào hình dưới đây, hãy cho biết trong các nút lệnh sau, nút lệnh nào hiển thị dự án ở dạng Gantt Chart?
Nút lệnh số 4
Nút lệnh số 3
Nút lệnh số 2
Nút lệnh số 1
Dựa vào hình dưới đây, hãy cho biết nút lệnh số 3 hiển thị dự án ở dạng nào sau đây?
Team Planner.
Gantt Chart.
Task Usage.
Resource Sheet.
Dựa vào hình dưới đây, hãy cho biết nút lệnh số 2 hiển thị dự án ở dạng nào sau đây?
Task Usage.
Team Planner.
Gantt Chart.
Resource Sheet.
Dựa vào hình dưới đây, hãy cho biết nút lệnh số 4 hiển thị dự án ở dạng nào sau đây?
Resource Sheet.
Team Planner.
Gantt Chart.
Task Usage.

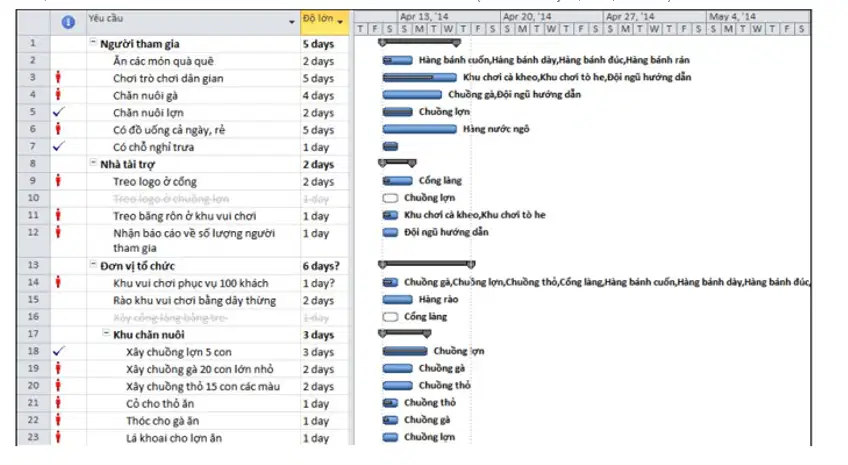

Dựa vào hình dưới đây, hãy cho biết trong các yêu cầu sau, yêu cầu nào cần đến nguồn lực "Đội ngũ hướng dẫn"?
5, 9, 14
2, 7, 12
3, 4, 12
3, 4, 11
Dựa vào hình dưới đây, hãy cho biết trong các yêu cầu sau, yêu cầu nào thuộc dạng Summary Task?
5, 9, 14
2, 7, 12
1, 8, 13, 17
3, 4, 11
Dựa vào hình dưới đây, hãy cho biết trong các yêu cầu sau, yêu cầu nào thuộc dạng Inactive Task?
10, 16
5, 9, 14
2, 7, 12
3, 4, 11
Dựa vào hình dưới đây, hãy cho biết trong các yêu cầu sau, yêu cầu nào chưa được thực hiện?
2, 3, 9, 11, 14, 21, 22
10, 16
1, 8, 13, 17
4, 6, 12, 15, 19, 20, 23
Dựa vào hình dưới đây, hãy cho biết để lọc ra các yêu cầu sử dụng đến nguồn lực "Đội ngũ hướng dẫn", ta chọn thao tác nào sau đây?
View/ Filter/ Data Range/ Tại Show tasks using chọn "Đội ngũ hướng dẫn".
View/ Filter/ Using Resource/ Tại Show tasks using chọn "Đội ngũ hướng dẫn".
View/ Filter/ Task Range/ Tại Show tasks using chọn "Đội ngũ hướng dẫn".
View/ Filter/ Critical/ Tại Show tasks using chọn "Đội ngũ hướng dẫn".
Hãy chọn phương án đúng trong các phương án sau?
Khi nháy chọn nút OK, các giá trị trong cột % Complete sẽ được hiển thị bởi giá trị của cột htTT.
Khi nháy chọn nút OK, các giá trị trong cột htTT sẽ được hiển thị bởi giá trị của cột % Complete.
Khi nháy chọn nút OK, cột % Complete được tạo mới.
Khi nháy chọn nút OK, cột htTT sẽ hiển thị các giá trị bất kỳ.
Hãy cho biết thao tác nào trong các thao tác sau dùng để thiết lập chế độ lọc tự động trên các cột như hình dưới đây?
Task/ Filter/ Display AutoFilter
View/ Filter/ Display AutoFilter.
Project/ Filter/ Display AutoFilter.
Resource/ Filter/ Display AutoFilter.
Hãy cho biết WBS được viết tắt bởi cụm từ nào sau đây?
Work Break Structure.
World Break State.
World Break-down System.
Work Break-down Structure.
Hãy cho biết trong các nút lệnh sau, nút lệnh nào dùng để xóa bỏ liên kết giữa các công việc?
Nút lệnh số 11
Nút lệnh số 10
Nút lệnh số 9
Nút lệnh số 7
Hãy cho biết trong các nút lệnh sau, nút lệnh nào dùng để ngừng kích hoạt công việc?
Nút lệnh số 8
Nút lệnh số 11
Nút lệnh số 10
Nút lệnh số 12 13
Người quản trị cần chọn thao tác nào trong các thao tác sau để đánh dấu những công việc đã hoàn thành?
Chọn View/ Highlight/ Chọn Completed Tasks.
Chọn View/ Highlight/ Chọn Active Tasks.
Chọn View/ Filter/ Chọn Completed Tasks.
Chọn View/ Task/ Chọn Active Tasks.
Dựa vào lịch trình công việc trong hình dưới đây, hãy cho biết thời gian hoàn thành dự án là bao nhiêu trong các phương án sau?
27 ngày.
32 ngày.
23 ngày.
29 ngày.
Dựa vào sơ đồ mạng công việc trong hình dưới đây (thời gian thực hiện các công việc tính theo ngày), hãy cho biết dự án hoàn thành mất bao lâu trong các phương án sau?
30 ngày.
29 ngày.
27 ngày.
34 ngày.
Hãy cho biết trong những chiến lược xử lý rủi ro sau, phương pháp chấp nhận sự tồn tại của rủi ro mà không chủ động giảm thiểu do chi phí "quá lớn" hoặc không có khả năng giảm thiểu là chiến lược nào?
Giảm thiểu.
Né tránh.
Chuyển.
Chấp nhận.
Hãy chọn ra phương án đúng ứng với đường găng của dự án?
B E G I L.
A D F G I L.
A D G I K.
A C F G I K.
Hãy cho biết trong hình dưới đây, ngày 25/04/2014 thuộc loại ngày nào sau đây?
Nonworking.
Working.
Exception day.
Nondefault work week.
Hãy cho biết trong hình dưới đây, ngày 12/04/2014 thuộc loại ngày nào sau đây?
Nonworking.
Working.
Exception day.
Nondefault work week.
Hãy cho biết trong hình dưới đây, ngày 09/04/2014 thuộc loại ngày nào sau đây?
Working.
Nonworking.
Nondefault work week.
Exception day.
Hãy cho biết thao tác Project/ Change Working Time/ Create New Calendar thực hiện công việc nào trong các công việc sau?
Tạo lịch mới cho dự án.
Đặt ngày giám sát dự án.
Đặt lịch mặc định cho dự án.
Tạo lịch nghỉ định kỳ cho dự án.

àng được thiết lập lịch nghỉ theo hình dưới đây ở mục Exceptions, hãy cho biết ý nghĩa của lịch nghỉ này trong các phương án sau?
Lịch nghỉ định kỳ của nhân viên vào Thứ Năm hàng tuần, giới hạn trong 5 tuần.
Lịch nghỉ định kỳ của nhân viên vào Thứ Năm đầu tiên của mỗi tháng, giới hạn trong 5 tháng.
Lịch nghỉ định kỳ của nhân viên vào ngày 16/4 hàng năm, giới hạn trong 5 năm.
Lịch nghỉ định kỳ của nhân viên vào Thứ Năm thứ ba của tháng 4 hàng năm, giới hạn trong 5 năm.
Người quản trị muốn thiết lập lịch riêng cho „Thợ sơn‟ chỉ làm buổi chiều vào tất cả các ngày trong tuần, anh ta cần chọn thao tác nào trong các thao tác sau?
Chọn Details tại tab Work Weeks/ Chọn tất cả các ngày/ Chọn Set days to nonworking time/ Đăng ký khung giờ 13 00 17 00
Chọn Details tại tab Work Weeks/ Chọn tất cả các ngày/ Chọn Use Project default times for these days.
Chọn Details tại tab Work Weeks/ Chọn tất cả các ngày/ Chọn Set day(s) to these specific working times/ Đăng ký khung giờ 13 00 17 00
Chọn Details tại tab Exceptions/ Chọn tất cả các ngày/ Chọn Set day(s) to these specific working times/ Đăng ký khung giờ 13 00 17 00
Hãy chọn ra định nghĩa chính xác của rủi ro trong các ý sau đây?
Rủi ro là những vấn đề đã và đang làm ảnh hưởng xấu đến dự án.
Rủi ro là những vấn đề chưa xảy ra nhưng chắc chắn sẽ xảy ra làm ảnh hưởng đến các mục tiêu dự án.
Rủi ro là những vấn đề về thiên tai, bão lụt, tai nạn lao động có thể xảy ra đối với dự án.
Rủi ro là những vấn đề tiềm tàng có khả năng xảy ra trong tương lai làm ảnh hưởng đến các mục tiêu, phạm vi, chất lượng, tài nguyên và tính đúng hạn của dự án.
Dựa vào hình dưới đây, hãy chọn phương án đúng trong các phương án sau?
Nguồn lực bếp được sử dụng từ ngày 10 5 đến 20 5
Dự án có tối đa 3 bếp, nguồn lực bếp có 10 ngày bị quá tải.
Dự án có tối đa 1 bếp, nguồn lực bếp có 10 ngày bị quá tải
